仙桃数据谷9#楼结构改造工程施工案例总结

一、项目概况

本工程为仙桃数据谷 9# 2 层结构改造加固工程,位于重庆市渝北区数据谷东路。原建筑设计为现浇钢筋混凝土框架剪力墙结构,因 2 层使用功能改变,由办公改为展厅,需对该建筑 2 层部位进行洞口封补改造,并对洞口周边框架梁进行增大截面法结构加固,以保证结构安全。

二、参建主体单位

1. 发包方:重庆邦铭建筑工程有限公司

2. 承包方(施工单位)重庆特辰建筑加固工程有限公司


三、工期情况

 开工日期2023 11 15

 竣工日期2023 11 30

 合同总工期15 个日历天

项目严格按照合同约定工期组织施工,从进场之日起至交付完工合格工程,全过程控制在 15 个日历天内完成。

四、工程内容与工程量

(一)混凝土结构加固部分

1. 梁增大截面加固:对二层 6 400×500 规格主梁进行增大截面加固,总长度 55.8 米,单根长度 9.3 米,采用高强 60 灌浆料浇筑。

2. 新增梁施工:在二、三层风管井部位新增梁体,包括:

 300×450 规格新增梁,总长 16.2

 200×350 规格新增梁,总长 2.4

 均采用高强 60 灌浆料浇筑

3. 楼板拆除:二、三层风管井部位楼板拆除,总面积 23.44 平方米。

4. 楼板恢复:二、三层风管井部位楼板恢复施工,总面积 19.12 平方米,采用高强 60 灌浆料浇筑。

5. 圆柱外包混凝土4 根圆柱锚板部位外包混凝土加固。

(二)钢结构加固部分

1. 锚板植筋:共计 232 根,其中原结构部位 84 根,圆柱部位 160 根,包含水钻打孔 18 个。

2. 锚板、钢板箍灌注型粘钢:总面积 14.9 平方米,采用封边、灌注 A 级结构胶工艺。

(三)措施项目

1. 脚手架搭设:二、三层风管井部位满堂脚手架,总面积 60 平方米。

2. 材料人工转运及抢工:现场转运灌浆料约 35 吨,以及钢筋、模板、钢管架等材料的垂直与水平转运。

五、主要施工工艺与技术方案

(一)施工程序

遵循 "先拆除、后加固、再改造" 的施工顺序。拆除采取先上后下的顺序,加固前对加固部位及周边结构采取支撑卸荷处理,同一部位先加固后改造。

(二)核心施工工艺

1. 混凝土新旧结合面处理:采用铁錾剔除或角磨机磨除工艺清除表层不平整部分,将原构件结合面凿毛,表面凹凸差不小于 4mm,直至露出坚硬密实的基面。用钢刷清除外露钢筋表面浮锈,浇筑前涂刷混凝土界面结合剂。

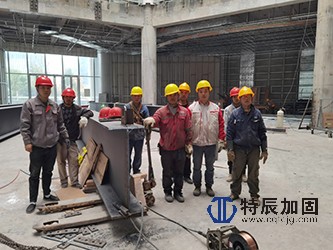

2. 植筋施工:采用 HRB400 级钢筋,使用专用 A 级结构胶植筋。钻孔前使用钢筋定位仪判定原结构钢筋位置,确保不破坏原有钢筋。成孔后清孔、注胶、植入钢筋,静置固化后进行抗拔检测。

3. 钢筋制安:严格按照设计图纸进行钢筋配料、切断、弯曲成型和安装。钢筋连接采用绑扎搭接方式,所有钢筋均具备出厂合格证明,并按规定进行复检。

4. 模板施工:采用覆面木胶合板模板,钢管支撑体系。梁模采用竖向木枋和水平钢管组成,对拉螺杆控制截面尺寸,配备三套模板周转使用。

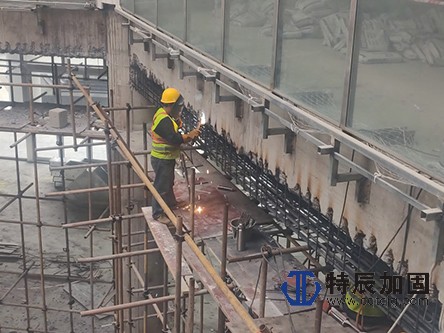

5. 灌浆料工程:采用 C55 及以上强度等级的水泥基高强灌浆料。浇筑采用振动棒振捣,柱头分两次浇筑,确保灌浆料饱满密实。浇筑后按规范要求进行养护。

6. 截面加大加固施工:严格按照增大截面法施工工艺,确保新旧混凝土有效结合,保证加固后结构整体受力性能。

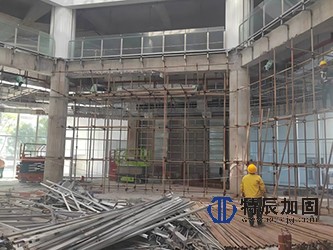

7. 满堂钢管支架及脚手架:搭设满堂钢管支架作为作业平台和支撑体系,确保施工安全和结构稳定。


六、主要工程材料

1. 钢筋HRB400 级钢筋,采用重钢等大厂品牌,具备出厂合格证明,钢筋强度标准值具有不小于 95% 的保证率。抗震等级框架构件纵向受力钢筋满足延性要求。

2. 灌浆料:水泥基高强灌浆料,强度等级不低于 C55,比原混凝土强度高一等级,满足结构加固耐久性要求。

3. 结构胶A 级改性环氧树脂胶粘剂,用于植筋和粘钢加固,性能指标符合《混凝土结构加固技术规范》GB 50367-2013 及《工程结构加固材料安全性鉴定技术规程》GB50728-2011 要求。

4. 焊条E50 型焊条,用于 HRB400 级钢筋焊接。

5. 模板:覆面木胶合板,配套钢管支撑体系。

七、质量保证体系与措施

(一)质量目标

满足国家现行有关施工质量验收规范要求,一次性验收合格。各检验批合格率 100%,各分项工程合格率 100%

(二)质量控制措施

1. 严格执行 ISO 质量体系标准,建立健全质量保证体系。

2. 所有进场材料均具有出厂合格证明书,并按规定进行进场检验和复检。

3. 植筋施工完成后,由具有相应资格的部门按照国家标准进行现场抗拔检测并出具报告。

4. 严格执行隐蔽工程验收制度,基材清孔和钢筋除锈、除油及除污工序完成后,按隐蔽工程要求进行检查验收。

5. 施工过程中严格按照设计图纸和规范要求进行质量控制,每道工序验收合格后方可进行下道工序。

(三)执行的主要规范标准

 《混凝土结构设计规范》GB 50010-2010 (2015 )

 《混凝土结构加固技术规范》GB 50367-2013

 《混凝土结构后锚固技术规程》JGJ 145-2013

 《建筑工程施工质量验收统一标准》GB50300-2010

 《混凝土结构工程施工质量验收规范》GB50204-2015

 《工程结构加固材料安全性鉴定技术规程》GB50728-2011

 《建筑结构加固工程施工质量验收规范》GB50550-2010

八、安全文明施工

(一)安全目标

杜绝死亡事故、重伤事故和火灾事故,轻重伤频率控制在 3‰以下。

(二)安全文明施工措施

1. 施工区域采用高围栏隔断,留足行人安全通道和消防通道。

2. 张贴和摆放醒目的施工标志及交通组织引导标志,设置专职安全管理员。

3. 拆除施工分段进行,严禁立体交叉作业,水平作业各工位间保持安全距离。

4. 拆除施工时专人洒水降尘,控制施工扬尘。

5. 施工人员均经过专业培训,具备丰富的加固施工经验。

6. 严格遵守业主方文明施工标准要求,工完场清,及时清理施工垃圾至指定地点。

7. 加强对现场作业人员的安全教育,对施工全过程进行安全监督检查,杜绝安全隐患。

九、工程特点与难点

1. 施工环境特殊:工程位于已建成建筑内部,需保证施工期间不影响进出人员的正常、安全通行。

2. 防尘降噪要求高:因在既有建筑内施工,防尘、降噪是本工程难点,需采取有效措施控制施工对周边环境的影响。

3. 加固施工质量要求高:结构加固工程直接关系到建筑结构安全,加固施工质量是本工程重点,必须严格控制每道工序质量。

4. 工期紧:合同工期仅 15 个日历天,需合理组织施工,确保按期完成。

5. 交叉作业协调:需协调与其他专业交叉施工之间的问题,以及与现场各方施工影响的问题。

6. 材料转运难度大:加固施工所需的灌浆料、钢筋、模板、钢管架等材料需转运至施工楼层,材料垂直和水平转运工作量大。


十、项目总结

仙桃数据谷 9# 楼结构改造工程是一项典型的既有建筑功能改造加固项目。重庆特辰建筑加固工程有限公司作为专业加固施工单位,严格按照设计图纸和国家规范标准组织施工,在 15 个日历天内完成了梁增大截面加固、新增梁、楼板拆除与恢复、植筋、粘钢等全部加固施工内容。

项目实施过程中,施工单位严格把控工程质量,所有材料均具备合格证明并按规定检验,关键工序如植筋等按要求进行现场检测,确保了加固工程质量可靠。同时,施工单位高度重视安全文明施工,采取有效措施减少对周边环境的影响,做到了安全施工、文明施工。

本项目的顺利完成,为既有建筑功能改造加固提供了成功的实践经验,也体现了专业加固施工企业在技术、质量、安全管理等方面的综合实力。

已完成仙桃数据谷 9# 楼结构改造工程的专业施工案例总结,涵盖以下核心内容:

项目基本信息

 工程地点:重庆市渝北区数据谷东路

 工程性质:既有建筑 2 层功能改造结构加固工程

工期情况

 开工日期:2023 11 15

 竣工日期:2023 11 30

 总工期:15 个日历天

主要工程量

 梁增大截面加固:55.8 米(6 400×500 主梁)

 新增梁:18.6 米(300×450 规格 16.2 + 200×350 规格 2.4 米)

 楼板拆除:23.44 平方米

 楼板恢复:19.12 平方米

 锚板植筋:232

 灌注型粘钢:14.9 平方米

 圆柱外包混凝土:4

 脚手架:60 平方米

 灌浆料转运:约 35
