长帆汀蓝郡车库局部补强维修工程案例总结
一、项目基本概况
• 项目名称:九龙坡区华龙大道长帆汀蓝郡车库局部补强维修工程
• 项目地点:重庆市九龙坡区华龙大道217号长帆汀蓝郡地下车库
• 建设单位:重庆荣钦房地产开发有限公司
• 施工单位:重庆特辰建筑加固工程有限公司
• 鉴定单位:重庆重大建设工程质量检测有限公司
• 设计单位:重庆市全城建筑设计有限公司(建筑工程甲级资质)
• 合同履约:2026年2月27日签订原合同,后因现场工况调整签订补充协议,最终含税包干总价******元,总工期35天,质保期为施工后检测报告出具日期起2年
• 工程性质:既有建筑地下车库结构缺陷加固修复,全流程一站式技术服务与施工承揽项目

二、项目背景与核心病害问题
(一)项目基础背景
该地下车库2015年完工投用,为单层框架结构,层高4.2m,原设计结构安全等级二级、设计使用年限50年,框架柱设计混凝土强度等级C35。车库投入使用后,物业发现部分框架柱出现开裂、混凝土疏松等缺陷,为消除结构安全隐患,委托专业机构完成安全性鉴定后,启动本次加固维修工程。
(二)核心结构病害与风险
本次检测范围覆盖车库1-141-17/1-B1-F区域共20根框架柱,核心病害如下:
1. 严重安全隐患构件:4根框架柱不满足安全使用要求,需立即加固处理
○ 1-14/1-F柱:柱底0.8m范围内存在水平及斜向受力裂缝,柱底1.5m范围内混凝土回弹值<20MPa,剔凿后可见严重离析、疏松,无有效承载能力
○ 1-15/1-F柱:柱下部混凝土离析、疏松,强度离散性极大;柱顶两侧框架梁底部存在明显冷缝、夹渣,梁底混凝土密实性不足
○ 1-16/1-F、1-17/1-F柱:柱顶与梁底交接处存在15-20cm厚纯水泥浮浆,强度极低,手掰即可掉落,无有效承载能力
2. 局部缺陷构件:1-14/1-E、1-14/1-C、1-14/1-B共3根框架柱存在局部麻面、疏松现象,需做修复处理
3. 项目施工重难点:施工区域为已投用地下车库,上部顶板存在花园覆土荷载,托梁换柱施工过程中需严格控制框架梁体沉降、挠度,严禁出现梁体开裂、结构失稳;同时需严控施工振动,避免对周边完好结构造成二次损伤。

三、项目全流程服务范围
本项目采用总价包干、包工包料的承包模式,我司提供从前期技术服务到后期施工验收的全链条闭环服务,具体涵盖:
1. 施工前20根框架柱现状等级检测评估,出具检测评估报告
2. 甲级设计院结构补强专项设计,出具全套施工图纸
3. 定制加工专用钢柱支撑架、钢管支撑架的搭设与安拆
4. 4根严重缺陷框架柱的置换混凝土加固(托梁换柱)施工
5. 2根框架柱的环氧砂浆修补、3根框架柱的局部缺陷修复
6. 施工围挡、成品保护、现场清洁、设备人员进出场等全流程施工措施
7. 施工完成后结构质量及结构安全检测,出具正式检测报告
8. 全过程资料整理、竣工验收及2年质保期售后保障服务
四、核心加固解决方案
针对项目病害特点与施工重难点,我司采用“置换混凝土加固为主、局部修补为辅”的核心方案,严格遵循国家及重庆地方现行规范,确保结构安全恢复。
1. 核心加固工艺:对4根严重缺陷框架柱采用置换混凝土加固法(托梁换柱),新柱采用C40无收缩微膨胀灌浆料,强度等级高于原设计1个等级,完全替换缺陷混凝土,恢复并提升框架柱承载能力
2. 局部修复工艺:对3根存在局部麻面、疏松的框架柱,凿除疏松区域后采用高强灌浆料、环氧砂浆进行分层填充修复

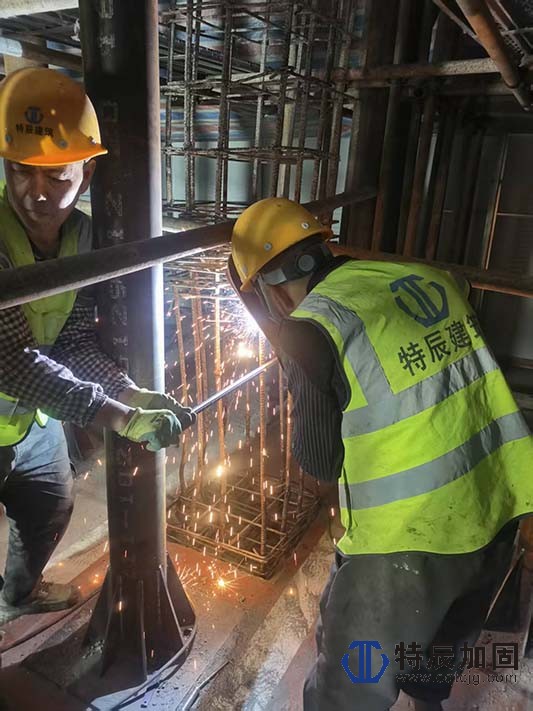

3. 施工核心原则:严格执行「先支后拆、无支撑不作业」「分根施工、严禁同跨同步作业」「分级加载、同步受力」「静态拆除、无损管控」四大原则,4根柱按既定顺序单根流水施工,前一根柱混凝土强度达到100%设计强度、支撑拆除完成后,方可启动下一根柱施工

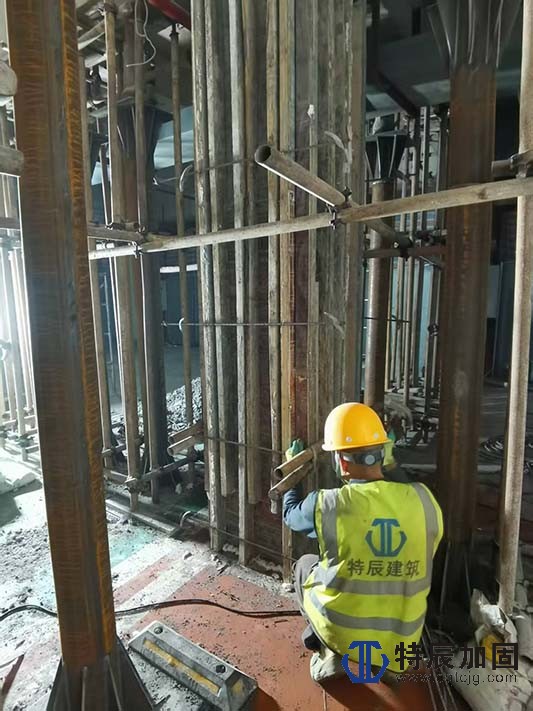

4. 全流程施工工序:施工准备→单根柱对应框架梁临时支撑体系搭设→支撑体系分级预顶、锁死、验收→缺陷柱体分段静态无损拆除→拆除界面清理、凿毛、界面处理→原有钢筋除锈、修复/替换→新柱钢筋绑扎、隐蔽工程验收→柱模板安装、加固、验收→C40微膨胀灌浆料浇筑→混凝土养护→强度检测→支撑体系分级同步卸荷、拆除→节点修复→成品保护→循环施工剩余构件→竣工验收

五、项目施工管控核心亮点
1. 全链条一站式服务能力:整合检测、设计、施工、验收全环节资源,为甲方提供闭环服务,无需甲方多头对接多方单位,大幅降低协调成本与沟通成本
2. 极致的安全管控体系:
○ 支撑体系搭设前完成严格的荷载验算,采用50t液压同步千斤顶系统,同步精度≤0.5mm,分级预顶、卸荷,全程监测梁体沉降变形
○ 建立三级安全教育体系,特种作业人员100%持证上岗,施工前完成全员专项安全技术交底
○ 编制专项应急预案,配齐应急物资、完成应急演练,施工现场专职安全员24小时巡查,全程零安全事故
3. 全流程精细化质量管控:
○ 建立“班组自检→施工员复检→质量员终检”的三检制质量管控体系,每道工序验收合格后方可进入下一道工序
○ 所有进场材料均提供产品合格证、出厂检验报告,按规范完成见证取样复试,不合格材料严禁进场使用
○ 隐蔽工程全程联合甲方验收,留存完整影像资料与验收记录,新旧混凝土界面凿毛深度≥5mm,确保界面粘结密实
4. 规范的文明施工管理:针对已投用地下车库的施工场景,设置1.8m高硬质围挡封闭施工区域,完成交通导改预留通行通道,采用湿法作业控制施工粉尘,对周边管线、设备做包裹防护,最大程度降低施工对小区业主正常使用的影响
5. 专业的技术支撑保障:专项施工方案通过公司技术负责人、甲方、设计单位多方审批,针对项目重难点做专项技术处理,所有施工环节严格符合《既有建筑鉴定与加固通用规范》《混凝土结构加固设计规范》等10余项国家及地方规范要求

六、核心应用技术
1. 托梁换柱(置换混凝土加固)技术:在不损伤上部结构的前提下,完成缺陷框架柱的整体混凝土置换,精准恢复结构承载能力,是既有建筑严重缺陷构件加固的核心技术
2. 液压同步分级预顶/卸荷技术:采用同步液压千斤顶系统,严控梁体沉降变形,避免上部结构出现开裂、失稳风险,保障施工全过程结构安全

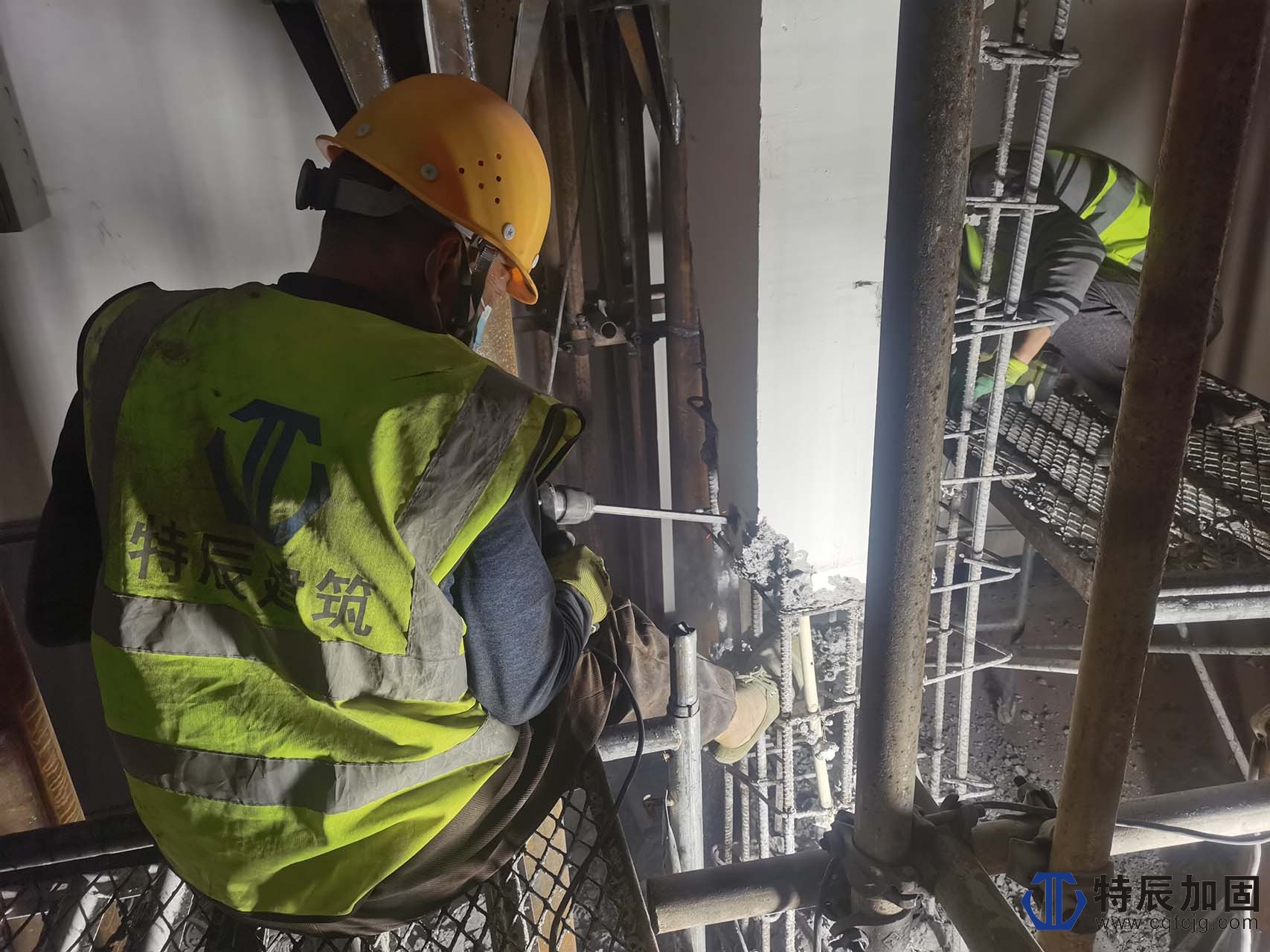

3. 静态无损拆除技术:采用小型电镐、金刚石绳锯分段静态拆除,严控施工振动,避免对周边完好结构、原有钢筋造成二次损伤
4. 新旧混凝土界面粘结增强技术:通过界面凿毛处理+双组分环氧树脂界面剂涂刷,大幅提升新旧混凝土粘结力,避免出现空鼓、裂缝等缺陷
5. 高强无收缩微膨胀灌浆料应用技术:采用高于原设计强度等级的C40无收缩微膨胀灌浆料,通过微膨胀特性抵消混凝土收缩风险,确保柱体浇筑密实、强度达标
七、项目成果与客户价值
1. 结构安全完全恢复:本次加固维修工程完工后,经原检测单位专项检测,4根加固框架柱的混凝土强度、结构安全性全部达标,3根局部修复构件缺陷完全消除,所有构件均满足安全使用要求及50年设计使用年限要求,彻底消除了地下车库的结构安全隐患
2. 工期与履约保障:严格按照补充协议约定的35天工期完成全部施工内容,全程无工期延误,顺利通过竣工验收
3. 客户核心价值:为甲方彻底解决了既有建筑结构安全风险,避免了结构失稳引发的安全事故与重大财产损失;全流程一站式服务大幅降低了甲方的管理成本与协调成本;规范的施工管控最大程度降低了对小区正常运营的影响,获得了甲方与小区物业的高度认可
4. 长效售后保障:项目提供2年质保期服务,质保期内提供免费的巡检、维修服务,为项目后续安全使用提供长效保障
