四川省社会科学院科研环境维修改造项目加固工程施工案例总结

四川省社会科学院科研环境维修改造项目加固工程施工案例总结

一、项目概况

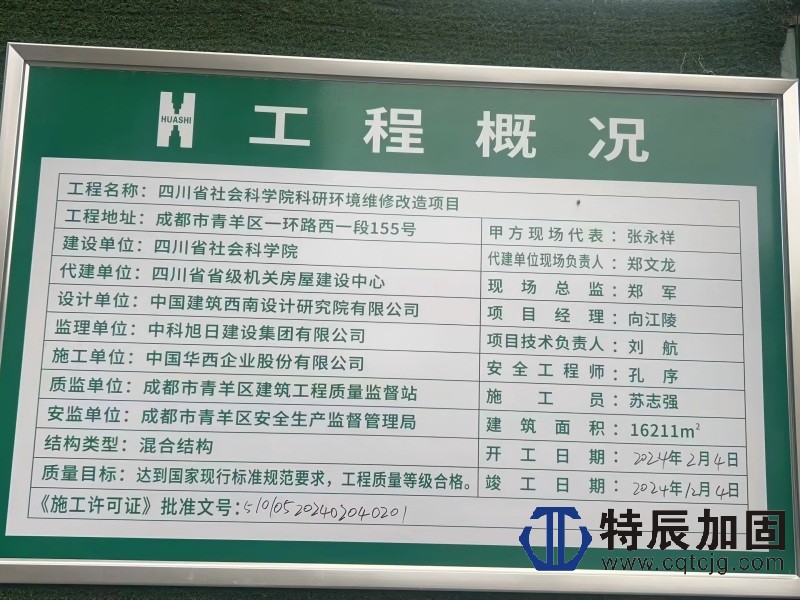

本项目为四川省社会科学院科研环境维修改造项目加固分包工程,施工周期为 2024 年 6 月 —2024 年 11 月,项目位于成都市青羊区一环路西一段 155 号。该项目建筑总面积约 16211 平方米,建筑结构形式为混合结构,属于既有建筑科研环境维修改造中的结构加固专项工程。建设单位为四川省社会科学院,总承包单位为中国华西企业股份有限公司,我司重庆特辰建筑加固工程有限公司作为专业加固分包单位承担本项目全部加固工程的施工任务。


二、工程承包范围与方式

本工程承包范围涵盖总包工程中专业工程施工设计图纸及设计变更要求的所有相关加固工程内容,包括施工图纸范围内的全部结构加固工程施工。承包方式采用包工、包料、包工期、包质量、包税金、包安全、包文明施工、包环境保护的全费用综合承包模式,我司全面履行总承包单位与建设单位所签订的工程施工总承包合同中涉及本专业工程的相关条款约定。计价方式采用费率合同模式,以建设单位最终审计结算金额为基础进行结算,充分体现了专业分包的合作共赢机制。


三、主要工程量与工程内容

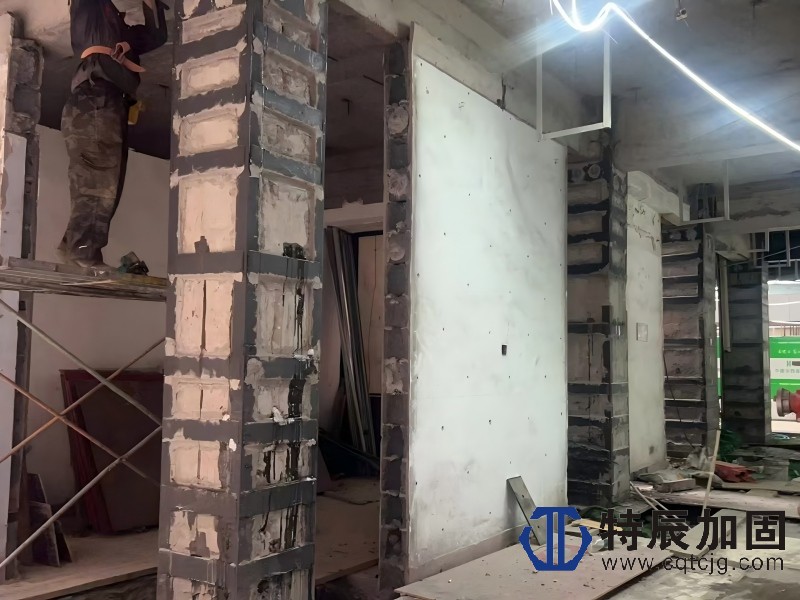

本项目为综合性科研建筑加固工程,主要工程量涵盖了既有建筑结构加固的全系列施工内容,包括但不限于:结构构件检测与鉴定复核、混凝土构件加固处理、墙体加固施工、梁柱节点加固、基础加固处理、新旧结构连接施工、加固材料安装固定、加固后表面处理、缺陷修复等全套加固施工工序。施工过程中严格按照设计图纸及国家相关规范标准执行,确保每一道工序质量达标。

针对既有建筑改造加固的特点,项目施工中重点处理了既有建筑结构承载力不足、构件老化损伤、抗震性能提升等关键技术问题。通过科学合理的加固方案实施,有效提升了建筑整体结构安全性能,满足科研建筑使用功能要求。


四、施工组织与管理

(一)项目管理架构

本项目实行项目经理负责制,配备专业的项目管理团队,包括项目负责人、技术负责人、专职质量安全员、施工班组长等管理岗位。现场负责人全面负责经济签证、结算、往来函件签收等项目日常管理事务,确保施工全过程管控到位。


(二)工期管理

本项目整体施工周期为2024 年 6 月至 2024 年 11 月,项目严格按照总承包单位施工组织进度计划安排施工作业,服从总承包单位统一调度指挥,确保不影响其他工种交叉施工。针对既有建筑改造施工的特殊性,合理安排施工工序,优化施工流程,确保各节点工期目标顺利实现,在既定工期内圆满完成全部施工任务。

(三)质量管理

工程质量标准严格执行国家现行施工质量验收规范及标准,达到国家验收合格标准,同时满足总承包合同文件规定的质量要求。施工过程中建立完善的质量保证体系,实行三检制度,即班组自检、互检、专职质检员专检,隐蔽工程验收严格执行 48 小时提前报验制度,确保工程质量一次性验收合格。

(四)安全生产与文明施工

严格按照《企业安全生产费用提取和使用管理办法》规定,按工程造价的 3% 提取安全生产专项费用,专门用于完善和改进安全生产条件。安全生产费用使用范围涵盖安全防护设施设备完善改造、应急救援器材配备与应急演练、重大危险源和事故隐患评估监控整改、安全生产检查评价咨询、现场作业人员安全防护用品配备更新、安全生产宣传教育培训、安全生产新技术新标准新工艺新装备推广应用、安全设施及特种设备检测检验等多个方面。

现场实行标准化管理,严格按照四川省安全文明标准化工地要求组织施工,做到工完场清。施工人员全部进行入场安全教育和安全技术交底,特种作业人员持证上岗,正确使用安全防护用品。严格执行建筑施工场界环境噪声排放标准,昼间噪声控制在 70 分贝以内,夜间噪声控制在 55 分贝以内,最大限度减少施工对周边环境的影响。

(五)特殊施工条件应对

针对本项目位于城市中心区域既有建筑内施工的特殊情况,严格执行施工时间限制规定,工人进场施工作业时间仅为工作日早上 8 点至下午 17 点,其余时间及节假日无法进场施工。现场水电由我司自行协调住家户接电接水,使用产生的能源费用自行承担,住宿问题自行解决。结合2024 年 6 月 —11 月的整体施工周期与现场作业限制,我司在施工组织设计中充分考量各项约束条件,合理调配人力物力资源,优化施工方案,确保在有限的作业时间内高效完成施工任务。

五、技术特点与创新

本项目作为既有科研建筑维修改造加固工程,技术特点主要体现在以下几个方面:

一是针对既有建筑结构特点,采用成熟可靠的加固技术和工艺,确保加固效果安全可靠。施工前对既有结构进行详细检测复核,根据实际情况优化加固方案,确保技术方案的针对性和可行性。

二是注重新旧结构的有效连接,保证加固后结构整体工作性能。严格按照设计要求进行植筋、锚固等关键工序施工,确保连接质量,实现新旧结构共同受力。

三是施工过程中注重对原有建筑的保护,最大限度减少对既有结构的扰动。采用低振动、低噪音的施工设备和工艺,避免对周边环境和建筑造成不利影响。

四是严格执行材料进场检验制度,所有加固材料均具备产品合格证明和检验报告,涉及消防安全的产品均取得本地区消防认可,确保材料质量符合标准要求。

六、企业资质与履约能力

我司重庆特辰建筑加固工程有限公司具备特种工程(结构补强)专业承包不分等级资质,拥有合法有效的安全生产许可证,具备承担各类结构加固工程的专业能力。公司成立于 2019 年 12 月,注册资本雄厚,法定代表人及管理团队具备丰富的行业经验。公司信用状况良好,无严重失信信息、经营异常信息,无重大质量安全事故记录,在国家有关部门和行业的监督检查中无不良记录,具备良好的履约能力和商业信誉。

七、竣工验收与移交

本项目于2024 年 11 月完成所有施工内容,工程质量合格,顺利通过竣工验收并办理工程移交手续。工程质量保修期为两年,自工程竣工验收合格并全部交付建设单位使用之日起计算。保修期内,我司将严格履行质量保修义务,接到维修服务通知后 24 小时内到达现场进行免费维修,确保建设单位使用无忧。

八、项目总结与体会

四川省社会科学院科研环境维修改造项目加固工程于2024 年 6 月开工、2024 年 11 月竣工,项目的顺利实施,充分体现了我司在既有建筑结构加固领域的专业技术实力和项目管理能力。通过本项目的实施,我们积累了在城市中心区域既有建筑内进行加固施工的宝贵经验,特别是在施工时间受限、作业空间狭小、需协调多方关系等复杂条件下,在既定工期内保质保量完成施工任务的能力得到了充分锻炼和提升。

在今后的工程项目中,我们将继续秉承 "质量第一、安全至上、诚信履约、服务客户" 的经营理念,不断提升专业技术水平和项目管理能力,为广大客户提供更加优质高效的结构加固工程服务,为建筑安全事业贡献力量。
