项目概况
本项目为重庆大学附属三峡医院百安院区病房改造及能力提升项目结构加固专业工程,项目位于重庆市万州区五桥片区天台路 366 号,我方重庆特辰建筑加固工程有限公司与发包方重庆万州建筑工程有限公司于 2026 年 1 月 13 日正式签订专业分包合同,2026 年 3 月底项目顺利竣工交付,实际施工工期严格按照合同约定的 90日历天完成。我方具备特种工程 (结构补强) 专业承包不分等级资质,资质证书编号 D350519221,有效期至 2030 年 03 月 03 日,完全满足本项目施工资质要求。
项目背景
重庆大学附属三峡医院是渝东北片区规模最大、综合实力最强的三级甲等综合性医院,百安院区病房改造及能力提升项目是当地改善医疗服务环境、提升区域医疗救治能力的重点民生工程。随着既有建筑使用年限增长以及医院功能升级、大型医疗设备进场的需求,病房楼部分梁、板结构承载力已无法满足现行使用要求,亟需进行专业加固处理以保障建筑结构长期安全稳定。我方凭借多年深耕医院建筑加固领域的丰富经验和过硬的技术实力,成功承接本项目全部结构加固专业施工任务。
施工范围与核心内容

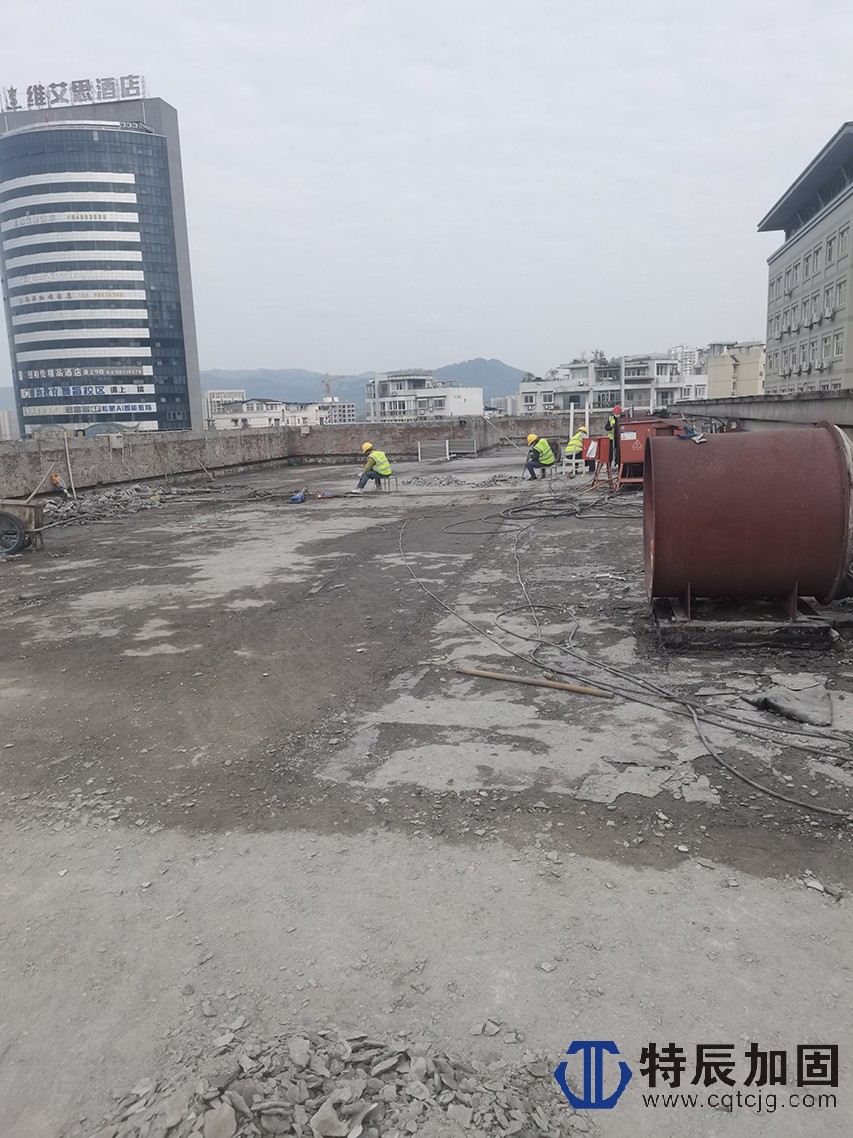

本项目采用固定费率合同模式,费率为施工合同总价中结构加固专业工程总价下浮 27.5%,最终结算金额以终审结果乘以合同约定模式计算。施工范围全面覆盖本项目明确的设计施工图、工程招标答疑、施工图设计答疑、施工中的图纸变更、技术洽商记录以及国家现行规范、标准、图集等所包含的全部结构加固工程,同时包含安全文明施工等所有专业工程施工内容。核心施工工艺围绕碳纤维布加固展开,具体包括梁体单层碳纤维布加固、梁体双层碳纤维布加固、楼板单层碳纤维布加固以及楼板双层碳纤维布加固。

技术亮点与施工标准
核心技术优势

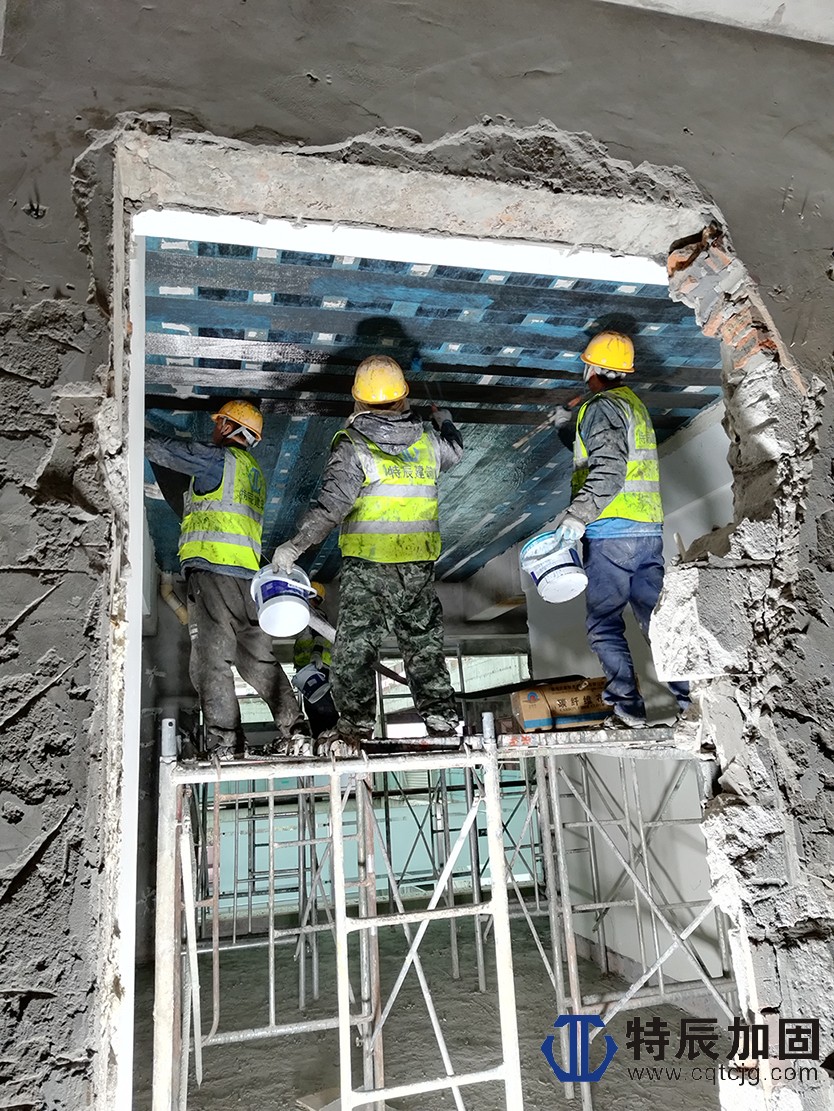

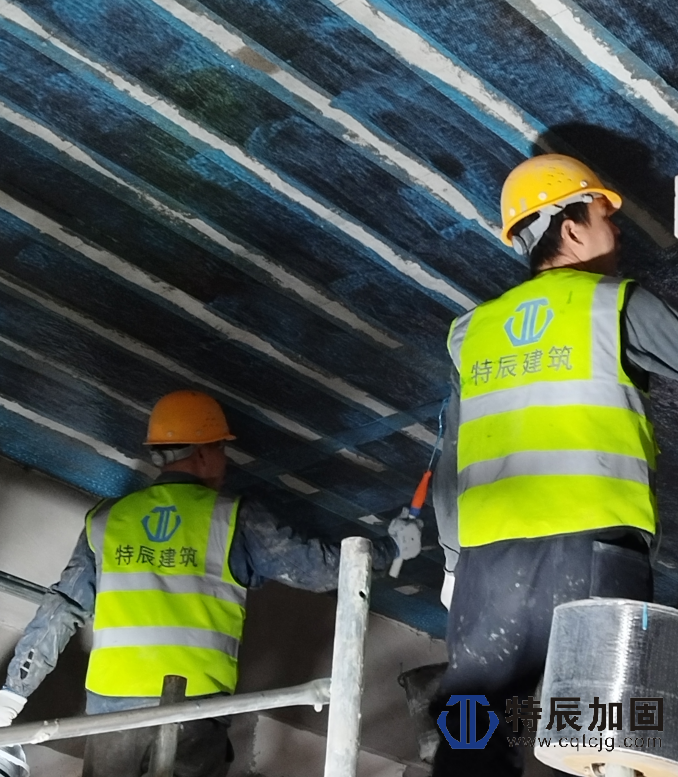

本次施工采用行业先进的碳纤维加固技术,该技术具备自重轻、强度高、耐腐蚀、施工便捷的显著特点,加固过程中不会增加建筑结构额外荷载,也不会占用建筑使用空间,完美适配医院既有建筑的改造需求。针对医院需最大限度减少对正常诊疗秩序影响的特殊要求,我方提前优化施工流程、合理调配人员设备,在严格保证施工质量的前提下,仅用 9 日历天就完成了全部加固任务,高效推进项目进度。施工全程实行精准化管控,严格把控碳纤维布粘贴质量、搭接长度及锚固效果,确保每一处加固节点都符合设计及规范要求。
质量安全标准
工程质量方面,我方严格执行《建筑安装工程施工及验收规范》《建筑安装工程质量评定标准》以及甲方企业技术标准,最终工程质量达到合同约定的合格等级。安全生产方面,全面遵循《建筑安全生产监督管理规定》《建筑安全操作规程》及 JGJ59-2011 安全检查标准,落实各项安全防护措施,实现项目施工零安全事故。文明施工方面,严格按照重庆市建筑工地安全文明施工标准化要求及甲方《安全文明标准化管理手册》执行,保持施工现场整洁有序,妥善处理施工垃圾,避免对医院周边环境造成影响。

项目保障与成果
全方位保障体系
我方委派经验丰富的张北泉担任本项目专业工程分包负责人,组建了一支技术过硬、经验丰富的专业施工班组,所有作业人员均持证上岗,确保施工团队的专业性。建立完善的三级质量检查制度,严格执行隐蔽工程提前 3 天书面通知验收的程序,验收合格后方可进行下一道工序施工,从源头把控工程质量。落实全员安全生产责任制,定期对施工人员开展安全生产、食品卫生、交通安全及职业病防治等方面的教育培训,配备齐全的安全防护设施。同时严格遵守《保障农民工工资支付条例》,按月足额发放农民工工资,建立规范的农民工工资支付台账,项目全程无任何欠薪情况发生。
项目成果
本项目按期高质量完成全部结构加固施工任务,一次性通过了建设单位、监理单位、设计单位、地勘单位、施工总承包单位五方责任主体及当地质量监督部门的联合验收。加固后的梁、板结构承载力完全满足设计要求,建筑结构安全得到了有效保障,为医院后续病房改造装修及大型医疗设备安装奠定了坚实的结构基础。施工过程中未发生任何安全事故和质量问题,我方高效的施工效率、严谨的质量管控以及规范的现场管理,得到了发包方重庆万州建筑工程有限公司及建设单位的高度认可。
客户评价
在本项目施工过程中,我方严格遵守合同各项约定,服从甲方统一管理,主动配合各专业交叉施工,及时提交各类工程资料,展现了专业的技术水平和良好的职业素养。重庆万州建筑工程有限公司对我方的施工质量、进度控制能力及安全文明施工管理工作给予了充分肯定和一致好评。
