八宿县然乌镇某部营房梁粘碳纤维布加固工程案例总结
编制单位:重庆特辰建筑加固工程有限公司
工程地点:西藏自治区昌都市
一、项目概况
1.1 工程背景

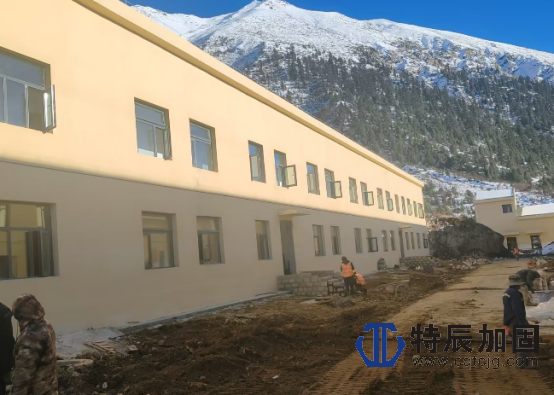

本工程为某部营房结构加固项目,位于西藏自治区昌都市八宿县然乌镇。该地区海拔较高,自然环境较为恶劣,对建筑结构的耐久性和安全性提出了更高要求。本次加固主要针对营房梁体结构,采用碳纤维布加固技术,以提升梁体的承载能力和抗震性能。
1.2 工程性质
工程类型:既有建筑结构加固改造工程
结构形式:框架结构/混合结构
加固对象:梁构件
加固技术:外贴碳纤维布加固法
二、参建单位
施工单位:重庆特辰建筑加固工程有限公司
现场负责人:张大华
企业资质:建筑加固工程专业承包资质
技术特点:专业从事建筑结构加固改造,具备碳纤维加固、粘钢加固、增大截面加固等多种加固技术施工能力
建设单位/发包人:中铁十八局集团有限公司
现场负责人:(待签)
企业性质:大型国有建筑施工企业,具有铁路、公路、市政、房建等多领域施工总承包资质
申请付款单位:江苏**电子科技有限公司

三、工程技术方案
3.1 加固技术选择
本工程采用梁粘高强1级300g碳纤维布加固技术,属于外贴纤维复合材料加固法(FRP加固技术)。该技术具有以下技术特点:
材料规格:高强1级300g碳纤维布
单位面积质量:300g/m²
强度等级:高强I级(抗拉强度标准值≥3400MPa)
弹性模量:≥230GPa
粘结材料:A级结构胶
性能等级:A级(适用于承重结构加固)

符合《工程结构加固材料安全性鉴定技术规范》GB 50728要求
3.2 施工工艺
施工工艺流程包括:
1. 基层处理:对梁体表面进行打磨、清理,去除浮浆、油污,确保粘结面平整、洁净、干燥
2. 涂刷底胶:在处理后的混凝土表面均匀涂刷配套底胶
3. 找平处理:对凹陷部位用找平胶修补平整

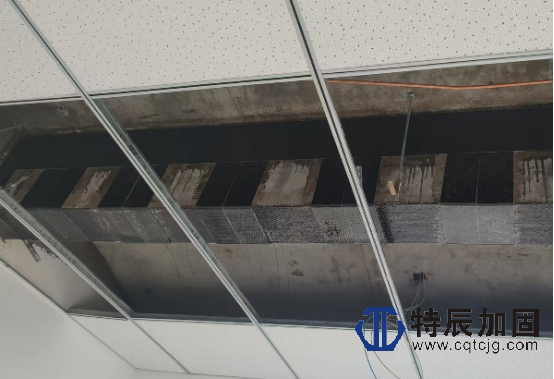

4. 粘贴碳纤维布:按设计要求裁剪碳纤维布,涂刷浸渍胶,将碳纤维布平整粘贴于梁体表面,排除气泡,确保密实
5. 表面防护:必要时做防火、防腐防护处理

3.3 加固形式
根据施工部位明细,本工程采用了多种碳纤维布粘贴形式:

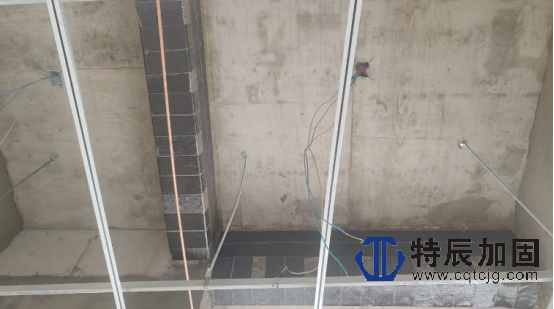

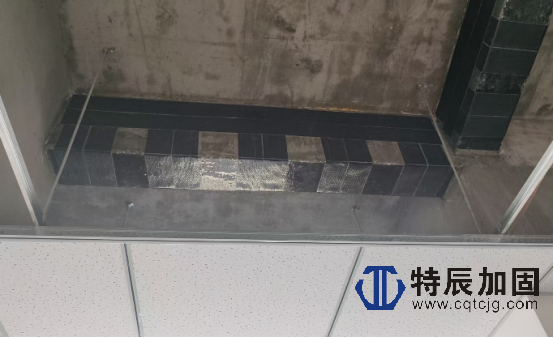

碳纤维T型粘贴:用于梁底受拉区加固,提高梁的正截面承载力
碳纤维U型粘贴:用于梁端部箍筋加密区或抗剪加固,提高梁的抗剪承载力和延性
碳纤维Y型粘贴:用于梁侧或特殊部位加固
四、工程量分析
4.1 总体工程量:本工程碳纤维布粘贴总量为260平方米,涵盖多个部位、多种构件类型。
4.2 分部位工程量明细
4.2.1 F6/F7部位
该部位涉及多种梁构件,工程量构成复杂:
主梁加固:
梁截面尺寸:400mm×1000mm,跨度7000mm
碳纤维T型粘贴:覆盖梁底及部分侧面
碳纤维U型粘贴:梁端部U型箍加固,提高抗剪能力
碳纤维Y型粘贴:侧面Y型布置,增强约束效果
次梁/连梁加固:
构件规格:2T×200×2600
碳纤维T型粘贴:双侧对称粘贴
4.2.2 基础梁(JKL)加固

JKL300×800构件:
截面尺寸:300mm×800mm
加固内容:包含8mm厚和3mm厚两种规格碳纤维布粘贴
粘贴长度:约7.22m
计算方式:按展开面积计算,考虑梁周长及搭接长度
4.2.3 基础梁(JL)加固
JL1400×600构件:
截面尺寸:400mm×600mm(或1400×600,需核实)
加固内容:8mm厚和3mm厚碳纤维布组合粘贴
粘贴长度:约7.3m
该部位工程量占比较大,为重要加固区域
4.3 工程量计算规则
计算原则:按设计图示尺寸以展开面积计算
计量单位:平方米(m²)
计算内容:包含碳纤维布实际粘贴面积、搭接长度、锚固长度
损耗考虑:材料损耗、裁剪损耗、施工搭接已综合考虑在工程量内
五、施工组织与实施
5.1 施工准备
技术准备:图纸会审、技术交底、施工方案编制审批
材料准备:碳纤维布、结构胶、辅助材料进场检验
现场准备:施工区域围挡、脚手架搭设、安全防护
人员准备:专业加固施工人员、质量检查人员、安全管理人员
5.2 施工进度
报价日期:2025年11月03日
施工完工日期:2025年11月13日前(结算文件显示该日已通过验收)
验收日期:2025年11月13日
结算办理日期:2025年11月13日
付款申请日期:2025年12月11日
施工周期分析:从报价到完工约10天,施工效率较高,体现了专业加固队伍的快速反应能力。
5.3 质量控制
材料质量控制:碳纤维布、结构胶具备产品合格证、检测报告,符合A级材料标准
施工过程控制:基层处理质量、涂刷厚度、粘贴密实度、气泡排除等关键工序控制
验收标准:符合《混凝土结构加固设计规范》GB 50367、《碳纤维片材加固混凝土结构技术规程》CECS 146等规范要求
六、合同与商务管理
6.1 合同计价方式
计价模式:固定综合单价合同
计量方式:按实际完成工程量结算
价格构成:综合单价包含人工、材料、机械、管理、利润、税金等全部费用
6.2 付款节点与条件
第一阶段付款:施工完工当日
支付比例:完成工程量总金额的90%
支付条件:工程完工、质量初验合格
第二阶段付款:工程结算后30日内
支付比例:至结算总金额的97%(即再支付7%)
支付条件:办理完工程结算手续
第三阶段付款:质保期满后
支付比例:结算总金额的3%
支付时间:质保期壹年满后
质保期起算:自专项验收合格之日起算
支付方式:无息支付
6.3 发票与税务要求
发票类型:增值税专用发票
适用税率:9%(建筑服务税率)
开票要求:甲方支付工程款前,乙方必须按甲方财务要求提供合规发票
违约条款:未提供发票前,甲方有权拒付工程款且不视为违约

七、技术特点与难点分析
7.1 技术特点
1. 高海拔施工:八宿县然乌镇海拔较高,空气稀薄,对施工人员的身体素质和材料的性能均有影响
2. 军事设施加固:涉及部队营房,施工管理严格,安全保密要求高
3. 多种加固形式组合:T型、U型、Y型等多种粘贴方式组合应用,技术要求全面
4. 多种构件类型:涵盖主梁、次梁、基础梁等不同构件,截面尺寸多样
7.2 施工难点
1. 基层处理要求高:既有建筑梁体表面可能存在碳化、疏松、油污等问题,处理难度大
2. 节点构造复杂:梁端部、梁柱节点区域粘贴构造复杂,施工精度要求高
3. 高海拔环境影响:低温、低气压环境对结构胶的固化时间、粘结性能可能产生影响
4. 工期紧张:从报价到完工周期短,对施工组织和资源调配要求高
八、项目管理亮点
8.1 高效履约
从2025年11月3日报价到11月13日完工验收,仅用10天时间完成施工、验收、结算,体现了:快速响应能力专业施工效率
良好的现场组织
8.2 规范结算
及时办理工程结算
验收与结算同步完成
结算资料完整(含部位明细、工程量计算书)
8.3 合规管理
按合同约定节点申请付款
提供合规发票
明确质保责任
九、质保与售后服务
9.1 质保期限
质保期:壹年(12个月)
起算时间:自专项验收合格之日起算
质保责任:对加固工程的质量负责,质保期内出现质量问题无偿维修

9.2 质保金管理
质保金比例:结算总金额的3%
退还条件:质保期满且无质量问题
退还方式:无息退还
十、案例价值与经验总结
10.1 技术经验
1. 碳纤维加固技术在高原地区的应用:积累了高海拔环境下碳纤维加固的施工经验
2. 多形式组合加固:T型+U型+Y型组合加固,提高了梁的综合承载能力
3. 既有建筑加固改造:为类似营房、老旧建筑的加固提供了参考案例
10.2 管理经验
1. 快速响应机制:从报价到完工的高效履约模式
2. 过程资料管理:部位明细、工程量计算、验收资料的规范管理
3. 商务风险控制:付款节点、发票管理、质保责任的明确约定
10.3 市场价值
拓展了西藏地区加固工程市场
与大型国企(中铁十八局)建立了合作关系
积累了军队工程施工业绩和经验
十一、附件资料清单
1. 加固工程报价文件(2025年11月03日)
2. 工程结算表(2025年11月13日)
3. 部位工程量计算明细
4. 付款申请文件(2025年12月11日)
5. 增值税专用发票
6. 工程验收资料
编制说明:本案例总结基于重庆特辰建筑加固工程有限公司提供的工程资料编制,涵盖了工程概况、技术方案、施工组织、商务管理等多个维度,可作为类似加固工程的参考案例。所有涉及具体金额、造价的信息已按保密要求处理,重点体现工程量、技术方案和管理经验。
