一、项目概述
本工程为重庆市南川区人民医院儿科楼(老楼)改造加固工程,工程地点位于重庆市南川区南城街道金佛大道 231 号。儿科楼原建造于 2012 年,原使用功能为医疗建筑,按 10 系列规范进行设计,结构体系为框剪结构,地上 14 层、地下 1 层,建筑面积约 15200 平方米,建筑总高度 63 米。本次改造加固原因系业主拟将该楼进行装修改造,需对原有结构进行加固补强以满足新的使用功能要求。
本工程加固改造范围为儿科楼 1 层至 3 层局部区域 710 轴 / CE 轴,后续因使用功能调整又新增了门洞包钢加固子项。本工程属于医院建筑改造加固,专业性强、施工场地受限、工期紧、检测要求高,是一项典型的医院既有建筑结构加固改造工程。

二、参建主体单位
本工程涉及的参建主体单位如下:
建设单位为重庆市南川区人民医院。作为项目最终使用单位和业主单位,负责提出使用需求、组织工程验收并落实工程款支付。
检测单位为重庆市建设工程质量检测中心。负责对本工程既有结构进行检测鉴定,出具检测报告作为加固设计的依据。
设计单位为重庆大学建筑规划设计研究总院有限公司。负责本工程的加固改造设计工作,设计成果为 2018 年 7 月出具的《加固施工图设计》。
总包单位(甲方)为中创国际建设集团有限公司。负责本工程的总承包管理,向建设单位承担总包责任。其派驻的现场负责人为唐廷宽,公司开户行为中国工商银行成都东电集团支行。
专业分包单位(乙方)为重庆特辰建筑加固工程有限公司。即本公司,承担本工程碳纤维加固、梁加大截面加固、新增梁板以及后续门洞包钢加固等全部结构加固施工任务。公司法定代表人(总经理)为张北泉,派驻的现场负责人为王光学,身份证号 510227196705147570。公司住所地为重庆市渝中区文化宫巷 4 号 33#,开户行为招商银行重庆三峡广场支行。公司成立于 2019 年 12 月 19 日,注册资本壹仟万元整,统一社会信用代码 91500103MA60P9KK2F,经营范围涵盖各类工程建设活动、建筑劳务分包、房屋建筑工程、市政公用工程、建筑装修装饰工程、建筑机电安装工程、地基基础工程、环保工程、钢结构工程、建筑幕墙工程、古建筑工程、防水防腐保温工程、土石方工程、园林绿化工程、模板脚手架工程、机电工程、特种工程以及建筑材料销售和自有机械设备租赁等。公司 2019 年度纳税信用等级为 M 级,2020 年度纳税信用等级为 B 级。
付款审批主体为重庆市锦辉建筑集团有限公司。负责对本工程乙方的工程结算款和质保金返还进行付款审批和资金拨付。
加固用结构材料供应商方面,本工程采用的植筋胶、碳纤维胶、高强一级碳纤维布均由上海悍马科技有限公司提供。商品混凝土由重庆本地一家具有相应资质的混凝土供应企业供应,其原材料水泥、砂、石、外加剂等均有厂家检测并出具合格报告。

三、施工时间节点
本工程主要时间节点如下:
报价阶段:本公司于 2022 年 2 月 15 日编制了《南川医院结构加固工程报价》(含详细工程量清单和综合单价分析),于 2022 年 2 月 16 日编制了《工程量及报价》(含粘碳纤维加固、新增梁、梁加大截面灌浆料、新增板等内容的报价汇总),以及同日的可编辑电子版本(带工程量计算式)。2022 年 6 月 6 日和 6 月 13 日,又分别就门洞包钢加固编制了报价文件。
合同签订:2022 年 2 月 23 日,本公司与中创国际建设集团有限公司在重庆市南川区正式签订《重庆市南川区人民医院儿科楼老楼改造加固工程施工承揽合同》,合同签订当日已完成合同备案手续。
施工准备:本公司于合同签订次日即组织项目部和施工人员开始进场准备。现场负责人王光学于 2022 年 2 月 24 日进场登记,主要施工人员舒大华、袁本成、余四中、黄红元等同日进场。
正式开工:2022 年 2 月 23 日(按合同约定),实际进场施工时间为 2022 年 2 月 24 日前后。施工方案中计划开工日期为 2022 年 2 月 22 日(略有调整,以合同为准)。
竣工日期:2022 年 4 月 8 日(按合同约定)。合同总工期为进场之日起 45 个日历天。
收方签证:2022 年 4 月 14 日,项目相关方对实际完成的工程量进行了现场收方签证,形成《收方签证单》。
施工总结编制:2022 年 5 月,本公司编制完成《施工总结》,对工程概况、施工组织、分项工程质量、安全文明施工等进行全面总结。
竣工验收:2023 年 6 月 10 日,本工程经双方和监理单位、建设单位、质监站共同进行加固改造专项验收,验收结论为合格。
质保期计算:自竣工验收合格之日起算,质保期为两年。
质保金返还申请:2024 年 6 月 19 日,本公司向中创国际建设集团有限公司提交《付款申请》,申请支付到期质保金。
质保金返还:2024 年 6 月 30 日,质保期满后质保金一次性退还,本工程款项全部结清。
四、主要工程量
本工程最终经收方确认和结算审定的实际完成工程量如下(按结算计算明细):
粘碳纤维布加固工程合计完成工程量约 243.702 平方米。其中板面粘贴碳纤维约 211.2 平方米,梁 U 形箍粘贴碳纤维约 19.602 平方米,梁底板粘贴碳纤维约 8.6 平方米,梁压条粘贴碳纤维约 6.4 平方米(部分按设计变更增加)。该部分采用 200g 规格碳纤维布,配套使用专用底胶和浸渍胶,按设计要求分层粘贴并滚压排气。
梁加大截面(灌浆料)加固工程合计完成工程量约 81.15 米(沿梁长方向计量)。该部分采用 C40 高强无收缩灌浆料,将原有框架梁的截面高度和宽度加大,新增受力钢筋、箍筋及其连接件与原构件可靠连接,新增钢筋通过植筋方式与原结构锚固。
新增梁工程合计完成工程量约 16.85 至 18.65 米(不同收方口径略有差异)。该部分为新增框架梁或联系梁,按设计要求进行钢筋制安、模板支设和混凝土浇筑。
新增板工程合计完成工程量约 193.55 平方米。该部分为新增楼板,按设计要求进行钢筋制安、模板支设和混凝土浇筑,与原结构通过植筋连接。
安全文明施工措施费按合同约定一次性计取。
新增门洞上口加固(包干价)1 项。该子项为施工过程中新增的变更内容,涉及门洞包钢和粘钢加固。
门洞包钢加固工程(按 6 月 13 日报价)主要工程量为:包钢 L125×80×7 角钢约 7.0 平方米,粘钢 4mm 钢板约 1.0 平方米,D8 锚栓约 50 个,以及进出场费 1 项。
主要施工材料用量方面,本工程主要材料消耗量为:钢筋约 4 吨(梁、板加固用,含措施钢筋),现浇混凝土(C35 商品混凝土)约 25 立方米(新增梁板用),高强无收缩灌浆料(C40)约 15 吨(梁加大截面用),碳纤维布(200g 规格)约 400 平方米,界面剂约 200 公斤,植筋胶约 300 公斤,以及配套的钢板、角钢、锚栓、模板、木方、钢管、扣件、围挡、安全网等周转材料和辅助材料。

五、主要施工技术内容
本工程涉及的主要施工技术包括以下几个方面:
一是粘碳纤维布加固技术。用于梁、板构件的抗弯和抗剪加固。采用 200g/m² 规格碳纤维布,配套使用底胶、找平胶和浸渍胶。施工流程为:混凝土基底处理和清洗→涂刷底层树脂→粘贴面残缺修补→涂刷浸渍树脂→粘贴碳纤维布并滚压排气→再次涂刷浸渍树脂→养护。每段碳纤维布长度不超过 6 米,搭接长度不小于 200 毫米,多层搭接的各层接口位置不在同一截面。自然养护时间根据气温条件不同为 7 至 14 天。
二是梁加大截面(灌浆料)加固技术。用于框架梁截面补强。施工流程为:搭设脚手架→梁表面处理→放线和植筋→钢筋绑扎→验收→模板安装及验收→灌浆料浇筑→模板拆除和养护→抹灰。采用 C40 高强无收缩灌浆料,浇筑前对混凝土基面充分撒水浸润,灌浆结束后 48 小时方可拆模,养护不小于 15 天。模板沿梁两侧每间隔 1.5 米留设进料口(0.3m×0.3m×0.3m),并高出原梁主筋 10 厘米以便浇筑密实。
三是新增梁板施工技术。按常规现浇钢筋混凝土结构施工,包括钢筋制安、模板支设、混凝土浇筑和养护。新增受力钢筋、箍筋及其连接件与原构件通过植筋方式可靠连接。
四是植筋技术。用于新增钢筋与原结构的锚固连接。植筋规格涵盖 φ8、φ12、φ14、φ16 至 φ20 等多种直径。施工流程为:定位→钻孔→清孔→钢筋加工成型→注胶→植筋→抗拔试验→养护。所有植筋均按规范要求进行现场拉拔试验。
五是门洞包钢加固技术。采用角钢 L125×80×7 和 4mm 钢板对新增门洞上口进行包钢加固,通过 D8 锚栓将钢材与原结构可靠连接。
六是满堂钢管脚手架支撑体系。针对加固施工内容搭设钢管支撑架,钢管规格 φ48.0×2.7mm,立杆间距 1.2×1.2 米,水平杆步距 1.5 米,沿支架四周外满设竖向剪刀撑,水平剪刀撑从顶层开始向下每隔 2 步设置一道。
六、主要施工设备
本工程投入的主要施工机械设备包括:钢筋切断机 GJ401 一台、钢筋弯曲机 WJ40 一台、钢筋调直机 GT48 一台、交流电焊机 BX1500 一台、直流电焊机 500A 一台、砂浆搅拌机 350L 一台、木工圆锯 MJ106 一台、木工平刨 AMB504 一台、插入式振动器 GT16 一台、平板振动器 B11A 一台、空压机 VL10/7 一台等。
七、质量检测与验收
本工程严格执行原材料和现场检测制度。所有送检原材料均由乙方自行提供并送至检测站,费用由甲方或业主承担;检测不合格复检费用由乙方自行承担。检测项目和类别由乙方根据验收规范要求进行送检。
主要检测项目及结果如下:碳纤维布原材料复检 1 组合格;碳纤维胶原材料复检 1 组合格;钢筋 φ12 和 φ16 原材料复检各 1 组均合格;植筋抗拔现场检测 φ12 和 φ16 各 1 组均合格;混凝土试块抗压 4 组均合格。
各分项工程质量评定结果为:钢筋工程质量评定合格;模板工程质量评定合格;混凝土工程质量评定合格;植筋工程质量评定合格;粘贴纤维复合材加固质量评定合格。
工程最终自评合格,依据包括《建筑结构加固工程施工质量验收规范》GB505502010、《混凝土结构工程施工质量验收规范》GB502042015、《混凝土结构后锚固技术规程》JGJ1452013、《碳纤维片材加固修复混凝土结构技术规程》CECS1462003 等现行国家法规和强制性标准。
八、合同与结算管理
本工程采用综合单价包干方式承包,包工包料、包档案资料(含竣工图)、包验收及单项所需的所有费用。最终完成工程量以实际收方为准。
合同工期为 45 个日历天,自 2022 年 2 月 23 日开工至 2022 年 4 月 8 日竣工。
工程款支付方式为:工程完工后支付完成产值的 70%;结算支付在本合同工程完工后,经双方和监理单位、建设单位、质监站加固改造专项验收合格,1 个月内支付至结算金额的 97%;余 3% 作为质保金,质保期两年,质保期满后一次性退还。乙方在甲方支付工程款前需按甲方财务要求提供增值税专用发票(税率 1%)。
工程最终结算金额在合同暂定价基础上根据实际收方工程量进行调整,并按结算金额的 97% 进行支付。本工程质保金已于 2024 年 6 月 30 日一次性退还,款项全部结清。
九、施工组织与管理
本公司在合同签订的同时即组织人员、设备、资金组建加固施工项目部,并安排技术人员察看施工现场,审阅图纸,编制了《施工组织方案》和《安全文明施工方案》。施工人员平常保持在 10 至 15 人,高峰期约 18 人,均经过本公司专业培训,具备丰富的加固施工经验。
项目部严格执行 "自检、互检、交接检" 的三检制,检验批、分项、分部、单位工程按检验标准程序进行评定。隐蔽工程特别是植筋施工,均经质检单位现场检查验收合格,其余各道工序均在业主、监理等各方共同验收合格后进行下一工序施工。
安全文明施工方面,项目部每天进行安全检查,做好详细记录,提出保持或改进措施并加以落实。坚持 "安全第一、预防为主" 的安全方针,签定施工安全责任制,健全施工班前活动,完善安全交底工作。工程由始至终未发生过安全事故,实现了 "五无" 施工,安全资料及时整理,安全评定合格。
在整个施工过程中,本公司加强现场施工安全管理,落实贯彻执行施工技术安全操作规程及有关规定。做好技术交底,加强施工技术管理工作,实行质量安全目标责任制,有计划地进行施工,合理安排人力物力,同时密切与现场甲方、设计和监理等部门联系,听取合理意见,使施工中出现的问题能够得到及时处理,有效地控制了质量安全隐患。
十、施工现场资料管理
本工程形成的施工现场资料包括以下几类:
前期资料:加固改造施工图(含.dwg 和.bak 格式电子文件)、工程报价文件、合同文件、营业执照副本、税务信用等级查询截图等。
合同资料:工程施工承揽合同(含已备案的扫描件共 6 页)、法定代表人身份证明书、法定代表人授权委托书、施工质量与安全生产承诺书。

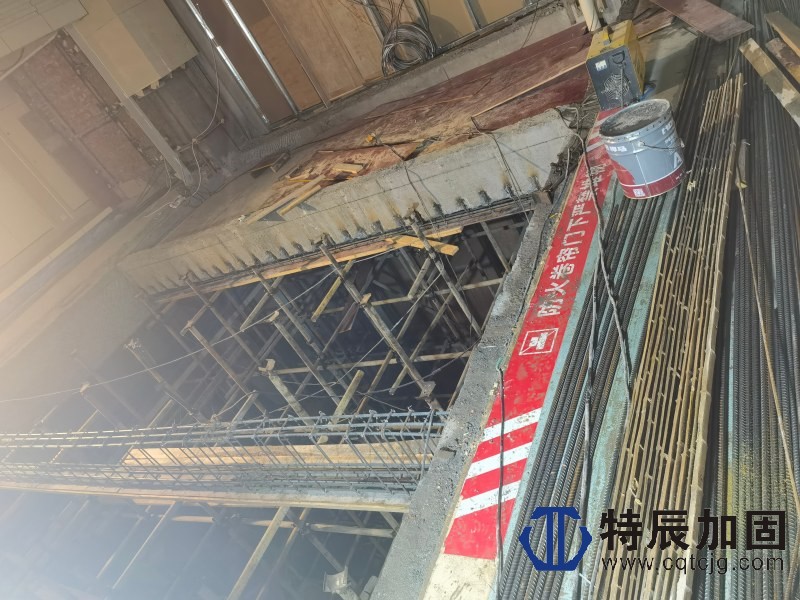

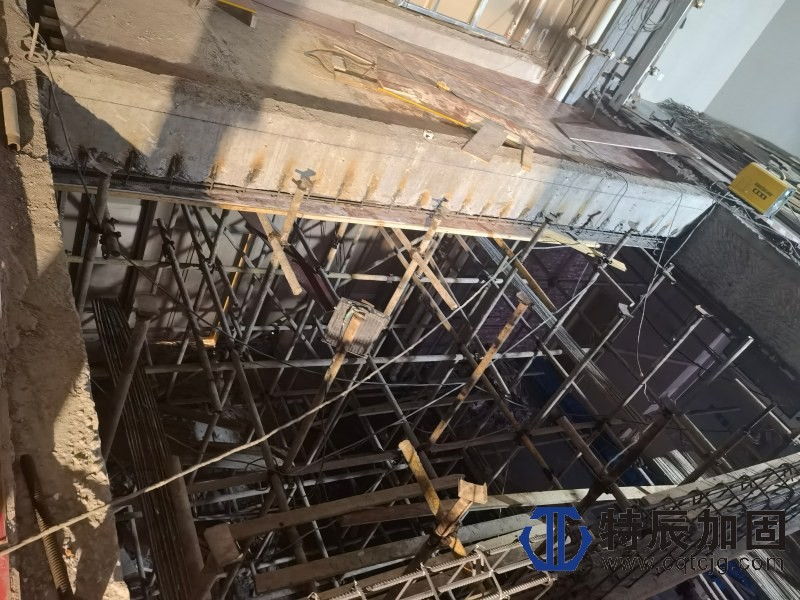

施工过程资料:加固施工方案、施工总结、加固施工进场人员统计表(包含现场负责人和各工种作业人员信息)、现场施工照片等。
结算资料:收方签证单、加固班组结算书(含工程结算付款审批表、质保金付款审批表、已支付进度申请表、结算计算明细表、工程量计算表)、经核实的工程量计算表。
门洞变更资料:门洞变更施工图、开洞变更设计图、现场施工照片(含墙面扁钢布置图)、门洞包钢加固报价文件。
支付资料:质保金付款申请(含 word 和 pdf 两个版本)。
竣工资料:竣工验收报告、施工总结。
十一、工程特点与施工体会
本工程具有以下特点和难点:
一是工程位于医院院区内且为既有建筑改造加固,施工期间需保证医院正常运营和进出人员的安全通行。施工前应用高围栏隔断施工区域,留足行人安全通道和消防通道,张贴和摆放醒目的施工标志及交通组织引导标志,并设置专职安全管理员。
二是施工场地受限,材料运输和堆放均受到较大限制,主要材料运输方式以汽车运输为主,到场后通过人工和塔吊输送至各楼层等施工部位。
三是加固施工质量及进度为工程重点。施工过程中防尘、降噪也是本工程的难点。
四是本工程设计图纸实施时间较早(2018 年 7 月),至 2022 年实际施工时已有约 4 年时间跨度,期间可能存在设计变更和现场实际情况调整。
五是施工过程中根据使用功能调整新增了门洞包钢加固子项,体现了加固改造工程的动态性和灵活性。
综合以上情况,本工程在有关部门及领导的大力支持和配合下,安全和质量均得到了保证,使工程任务顺利完成。最终经自评和各方验收,工程资料完整,达到工程验收要求,成功完成整体验收。
十二、施工依据的主要技术规范
本工程施工依据的主要技术规范和标准包括:《混凝土结构设计规范》GB 500102010(2015 版)、《混凝土结构加固技术规范》GB 503672013、《钢筋混凝土工程施工及验收规范》GBJ 20483、《混凝土结构后锚固技术规程》JGJ 1452013、《建筑工程施工质量验收统一标准》GB 503002010、《混凝土结构工程施工质量验收规范》GB 502042015、《工程结构加固材料安全性鉴定技术规程》GB 507282011、《碳纤维片材加固混凝土结构设计规程》CECS 146:2003、《水泥基灌浆材料施工技术规程》YB/T 9262008、《建筑结构加固工程施工质量验收规范》GB 505502010 等国家及行业现行规范标准,以及国家及有关部门颁布的现行施工安全、工地保安、人员健康、环境保护等方面的具体规定。
