九畅生产厂房预制混凝土双T板裂缝治理工程施工案例总结
一、项目基本概况
本工程为重庆九畅机械制造有限公司新建厂区生产厂房预制混凝土双 T 板裂缝治理专项工程,项目位于重庆市合川区飞龙村二社。该生产厂房为地上一层框架结构工业建筑,总建筑面积 17825.34㎡,设计使用年限 50 年,结构安全等级二级,抗震设防烈度 6 度。屋面采用先张预应力双 T 板,型号为 YTPb2424-1,定制长度 22400mm、高度 1100mm、宽度 2400mm,设计混凝土强度等级 C60,屋面设计附加恒载 3.5kN/㎡、活荷载 8.0kN/㎡。
本工程由重庆九畅机械制造有限责任公司作为建设单位,重庆渝宏建筑规划设计有限公司负责设计,重庆共耀建设工程有限公司为总承包单位,重庆顺茂建设工程有限公司承担监理工作,我司(重庆特辰建筑加固工程有限公司)作为专业加固施工单位,负责全部预制双 T 板裂缝治理施工任务。工程承包方式为包工包料固定单价模式,合同约定总工期为进场之日起 10 个日历天,施工范围涵盖《施工方案》包含的所有施工措施、基层处理,以及不同宽度裂缝的针对性治理作业。

二、工程背景与病害成因分析
(一)病害发现与检测情况
项目双 T 板在现场预制生产过程中,因赶工采取了较早的放张及拆模措施,最快浇筑后 1 天即进行拆模操作,拆模后发现双 T 板两端出现不同程度开裂现象。为明确裂缝成因及构件安全性,建设单位委托重庆市建设工程质量检验测试中心有限公司对已生产的 14 块双 T 板中抽检 5 块进行专项检测鉴定,检测内容包括构件外观及裂缝检查、混凝土强度检测、截面尺寸及配筋检测、预制构件结构性能试验及结构验算分析。
检测结果显示,所检双 T 板混凝土抗压强度推定值均满足 C60 设计要求,钢筋数量、间距及直径符合设计及验收规范,荷载试验表明双 T 板在试验荷载下工作处于弹性状态,正截面受弯承载力、斜截面抗剪承载力及挠度均满足规范要求。但所有抽检双 T 板均存在开裂现象,裂缝主要分布于肋梁端部,呈现 “正八字”“倒八字” 及水平裂缝形态,部分为贯穿裂缝,最大裂缝宽度达 0.46mm,个别双 T 板端部预应力筋部位及翼缘板存在轻微破损。

(二)裂缝成因及影响性分析
经综合分析,本次双 T 板裂缝均为早期受力裂缝,主要成因包括:一是放张过程中钢绞线预应力瞬间作用于构件,导致肋梁端部混凝土局部应力集中,产生垂直于主压应力方向的拉应变,形成 “正八字” 斜裂缝;二是单侧起吊脱模时吊点受力不均,构件产生扭转应力,加之钢模约束拆模位移,引发 “倒八字” 斜裂缝;三是脱模起吊荷载在翼缘板与肋梁结合部产生应力集中,导致纵向水平裂缝;四是脱模剂涂刷不到位造成局部脱模力过大,以及起吊过程中边角磕碰,引发翼缘板外侧开裂;五是过早放张拆模,此时混凝土强度偏低,无法有效抵抗预应力拉应力及脱模应力集中效应。
裂缝的存在虽未影响双 T 板整体承载力,但会显著降低构件耐久性,同时肋梁端部开裂会削弱双 T 板抗剪能力及预应力筋端部锚固性能,增大钢绞线预应力损失,必须采取针对性加固补强措施后方可安全使用。
三、施工依据与核心目标
(一)施工编制依据
本工程严格遵循国家及行业现行规范标准编制专项施工方案,主要依据包括《混凝土结构加固设计规范》《建筑结构加固工程施工质量验收规范》《工程结构加固材料安全性鉴定技术规范》《混凝土结构工程施工质量验收规范》等相关规范,同时结合重庆市建设工程质量检验测试中心出具的裂缝成因及安全性鉴定报告、主体结构设计图纸、建设及监理单位下达的施工指令及技术要求进行施工。
(二)工程核心目标
一是彻底封闭所有裂缝,阻断外界水分及有害物质侵入,防止裂缝进一步扩展,恢复构件整体性与抗渗防腐性能;二是通过结构性裂缝注浆补强,修复受损部位,确保加固后梁板承载力、刚度满足原设计及规范要求;三是施工过程贴合厂区生产秩序,采用降噪无尘工艺,做到工完场清,不干扰厂区正常生产;四是严格落实质量管控措施,确保工程一次性通过竣工验收,保障结构满足 50 年设计使用年限;五是严守安全生产底线,实现零安全事故施工目标。
四、施工部署与资源配置
(一)项目管理组织
为保障工程高效推进,我司组建了专项项目管理团队,实行项目负责人负责制,配备技术负责人、质量负责人、安全负责人、施工班组长、试验员、资料员等关键岗位管理人员,同时组建 12 人的专业施工班组,明确各岗位职责分工,建立了从管理层到作业层的全流程管控体系。
(二)施工总体安排
结合现场双 T 板堆放及安装布局,将施工区域划分为 A、B、C 三个分区,采用 “分区作业、流水施工、先细后粗、先主后次” 的施工顺序,优先处理细微裂缝表面封闭作业,再开展结构性裂缝低压灌注施工,避免交叉作业干扰。施工进度严格按照合同工期要求排布,合理穿插各工序,确保在约定工期内完成全部施工任务。
(三)施工资源配置
施工机具方面,配备了裂缝宽度检测仪、混凝土回弹仪等检测设备,角磨机、空压机、工业吸尘器等清理设备,以及壁可法专用注入器、注浆泵、浆液搅拌器等专业灌注设备,所有机具均提前检修调试,确保性能完好。材料方面,严格按照规范要求采购封缝胶、裂缝灌注胶、可拆卸式注浆嘴、工业丙酮等加固材料,所有材料均具备产品合格证及性能检测报告,进场后按规定取样复检,合格后方可投入使用,材料分类堆放并做好防潮、防晒、防火防护措施。
五、核心施工工艺与技术要点
本工程根据裂缝宽度采用分级治理工艺,针对缝宽小于 0.15mm 的细微裂缝采用表面封闭法,缝宽大于等于 0.15mm 的结构性裂缝采用壁可法低压灌注法,对特殊裂缝制定专项处理方案。本次工程累计完成表面封闭裂缝治理 675.40 米,灌注裂缝治理 121.50 米。
(一)表面封闭法施工工艺

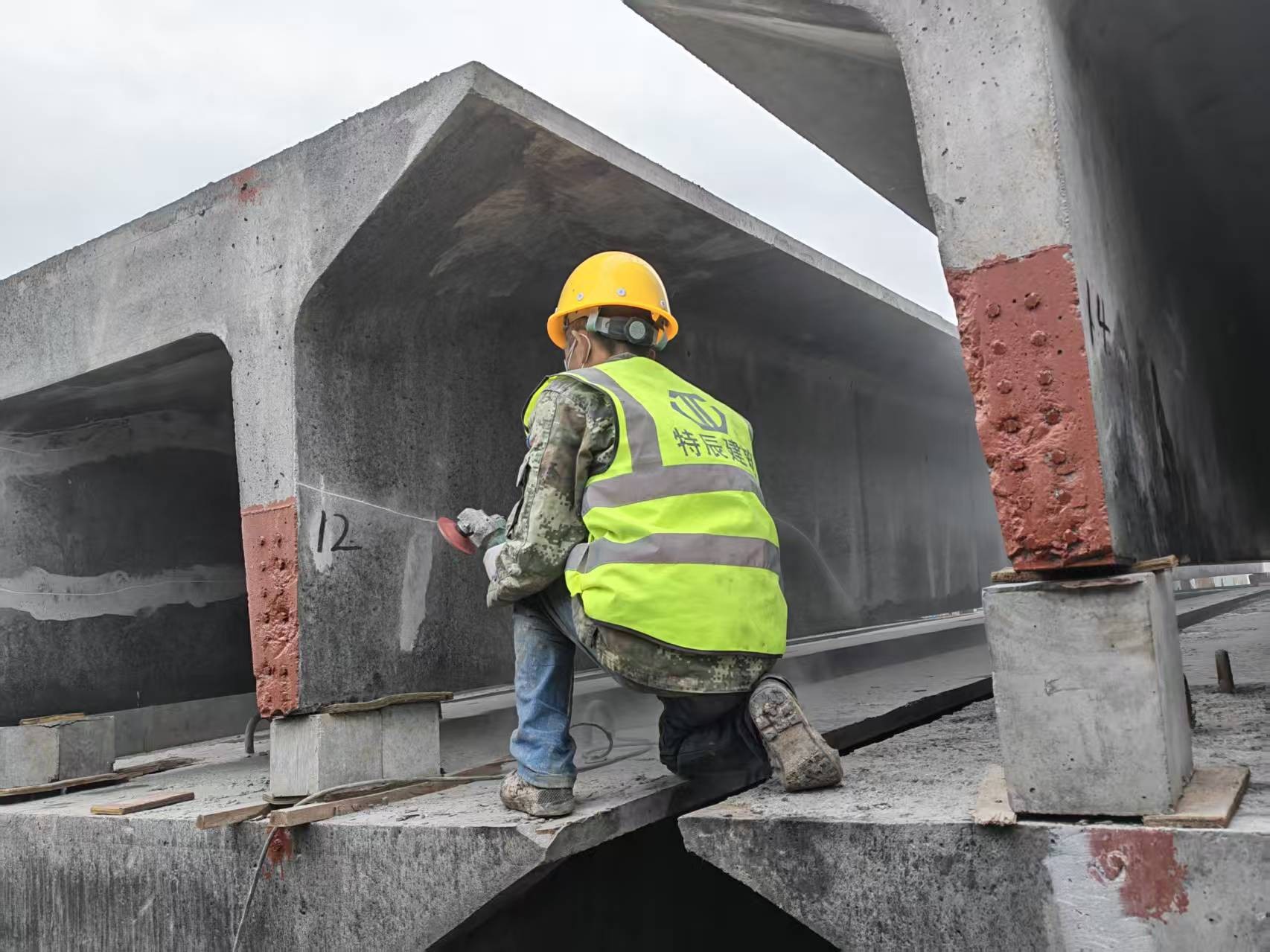

对于细微裂缝,施工流程为:首先对所有裂缝进行全面复测,精准标记裂缝位置、长度及走向,绘制裂缝分布图;然后沿裂缝走向两侧各约 5cm 范围进行混凝土表面打磨,清除浮尘、砂粒及疏松混凝土,采用吹风机吹净缝隙,如有油污则用丙酮擦拭干净,确保基层干燥清洁;随后均匀涂刷专用环氧树脂封闭胶,涂刷过程中保证厚度均匀、无漏涂,待封闭胶表干后进行质量检查,对空鼓、漏涂部位及时补涂;最后进行养护,常温下养护至封闭胶完全固化。

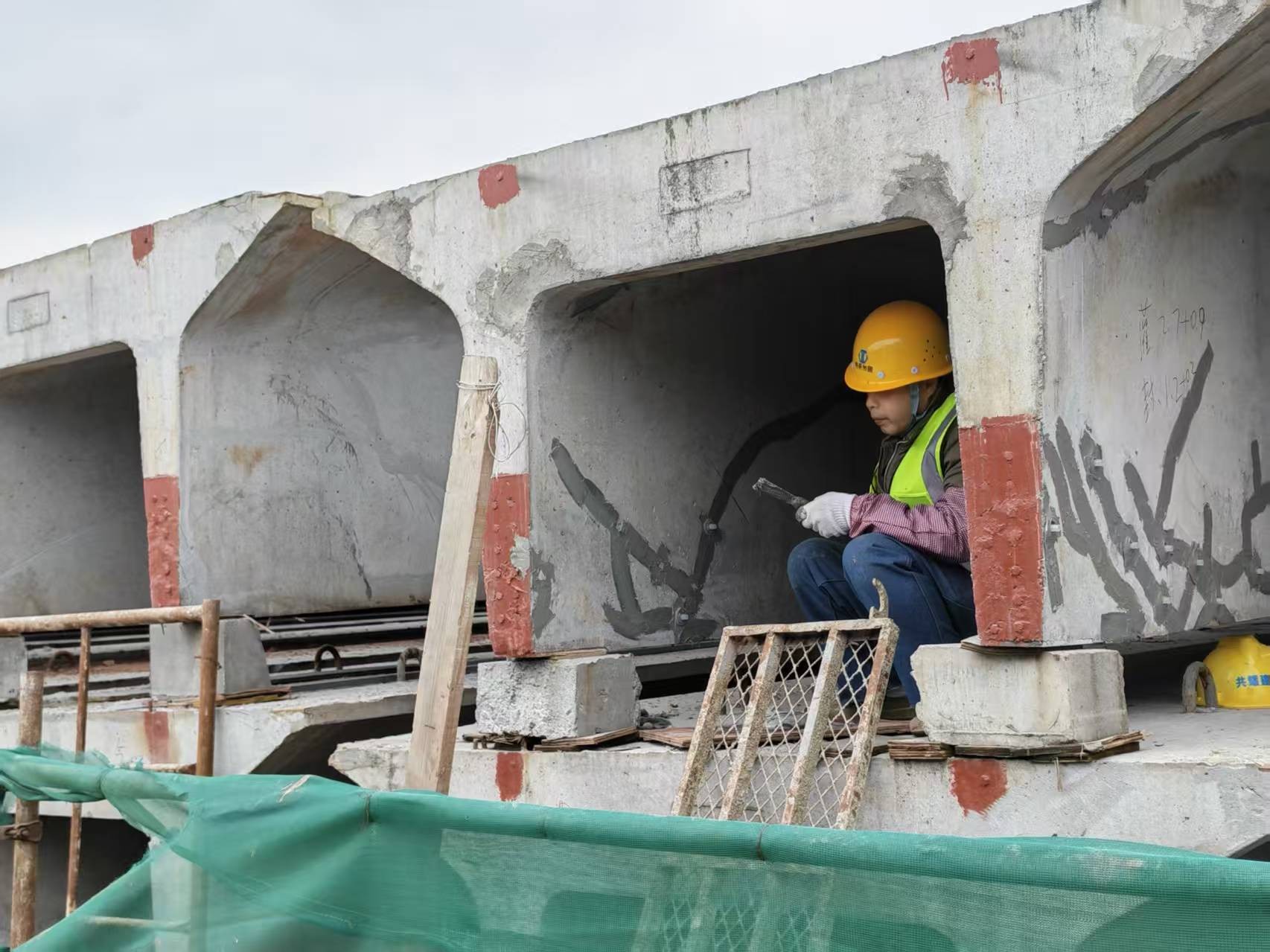

(二)壁可法低压灌注施工工艺
壁可法灌注工艺是本次工程的核心技术,相较于传统高压灌注工艺,其采用 3kg/cm² 恒压自动注入方式,持续压力可达 30 分钟以上,能有效消除 “气阻” 现象,将浆液渗透至宽仅 0.02mm 的裂缝末端,且不对原结构造成任何破坏。施工流程如下:
1. 裂缝表面处理:同表面封闭法基层处理要求,确保裂缝表面及周边清洁干燥。
2. 粘贴注浆嘴与封缝:根据裂缝长度及宽度,按 10-30cm 间距粘贴注浆嘴,裂缝分岔处增设注浆嘴,确保注浆孔眼对中导流畅通;然后用封缝胶沿裂缝走向均匀涂抹封闭,胶泥厚度约 1mm、宽度 2-3cm,待封缝胶自行硬化后进行密封性气检。
3. 密封性气检:从低端注浆嘴输入 0.4MPa 无油压缩空气,沿裂缝涂刷肥皂水检漏,对漏气部位重新封闭,直至无漏气现象,同时检查裂缝是否为贯通缝,必要时在另一侧增设注浆嘴。
4. 低压灌注:按由低至高、由一端至另一端的顺序进行灌注,将专用注入器安装在注浆嘴上,持续稳压灌注,直至注入器不再收缩,保持压力下封堵注浆嘴,依次完成所有注浆嘴灌注;对于贯通缝,若单面灌注后另一面未见出浆,需在另一面进行补灌。
5. 养护与表面修补:常温下养护 10-24 小时待浆液固化后,敲除注浆嘴及注入座,用环氧胶泥抹平粘贴部位,最后在裂缝表面再涂刷一层环氧水泥浆,确保封闭严实且颜色与原混凝土表面基本一致。
(三)特殊裂缝处理与养护要求
针对活动裂缝,选用伸长率≥100% 的弹性环氧灌浆料灌注,表面涂刷弹性封闭胶以适应结构微动变形;对于宽深裂缝,先在裂缝内填充环氧砂浆捣实,再按常规流程进行注浆施工。养护阶段严格控制环境条件,常温(20-30℃)下养护 48 小时,环境温度低于 10℃时采用保温棉覆盖保温,延长养护时间至 72 小时,养护期间严禁梁板受力、振动、暴晒及雨淋。
六、质量保证体系与管控措施
本工程建立了 “项目负责人牵头、技术负责人管控、质量负责人落实、班组自检自纠” 的四级质量管控体系,严格执行 “自检、互检、交接检、监理复检” 的四检制度,将质量管控贯穿施工全流程。
原材料管控方面,所有加固材料进场必须查验合格证、检测报告及厂家资质文件,严禁使用三无产品及过期变质材料,进场后由试验员联合质量负责人取样送第三方检测机构复检,不合格材料立即清退出场。施工过程管控方面,裂缝清理、注浆嘴粘贴、封缝、灌注、养护等关键工序,必须经质量负责人自检合格并报监理复检通过后,方可进入下道工序;全程监控施工环境温度、湿度及基层含水率,不符合要求时立即停止施工;灌注浆液按规定制作试块,检测抗压强度、粘结强度等指标,确保满足规范要求。同时制定了针对性的质量通病防治措施,有效解决了封闭胶空鼓漏涂、灌注漏浆不密实、浆液固化强度不足等常见问题。
七、安全文明施工与环境保护
(一)安全施工保障
施工前开展全员安全教育培训及专项安全技术交底,特种作业人员严格持证上岗。高空作业人员必须佩戴安全帽、系安全带、穿防滑鞋,登高梯搭设稳固,作业区域下方设置警戒区并安排专人值守;临时用电实行 “一机一闸一漏一箱” 制度,由专业电工布设维护,电缆线架空或穿管防护;施工机具专人操作维护,作业时佩戴防护装置;环氧类易燃材料存放区及作业区严禁烟火,配备足量消防器材,设置明显防火警示标识。
(二)文明施工与环境保护
施工现场合理划分作业区、材料堆放区及垃圾暂存区,材料堆放整齐标识清晰,施工垃圾日产日清,做到工完场清;施工时段避开厂区生产高峰,选用低噪音机具,基层打磨时采用工业吸尘器吸尘,现场洒水降尘,减少噪音及粉尘污染;作业人员统一着装,遵守厂区管理规定,不随意触碰生产设备。环境保护方面,施工废水集中收集沉淀后排放,废弃胶料、包装材料分类收集交由专业单位处置,废丙酮等危废密封存放并按标准处理,严禁随意丢弃填埋。
八、应急预案
针对施工过程中可能存在的高空坠落、触电、火灾、中毒等风险,我司成立了由项目负责人任组长的应急救援小组,明确各成员应急职责,制定了专项应急处置措施。提前储备急救箱、干粉灭火器、绝缘手套鞋、对讲机等应急物资,并组织开展专项应急演练,确保突发情况时能够快速响应、科学处置,最大限度减少人员伤亡及财产损失。
九、工程实施成效
本工程严格按照合同约定及专项施工方案组织施工,按期完成了全部预制双 T 板裂缝治理任务,累计完成表面封闭裂缝 675.40 米、灌注裂缝 121.50 米。施工过程中质量管控严格,所有工序均一次性通过监理单位验收,工程质量符合《建筑结构加固工程施工质量验收规范》及设计要求,彻底封闭了各类裂缝,有效恢复了双 T 板的结构整体性与耐久性,消除了安全隐患。同时,施工全过程未发生任何安全事故及环境污染事件,做到了文明施工,未对厂区正常生产秩序造成干扰,获得了建设单位、总承包单位及监理单位的一致认可。
