一、项目概况
(一)项目基本信息
本项目为重庆海升实业有限公司 701 工程吊车梁加固工程,位于重庆市南岸区东升街。项目为既有工业厂房结构加固改造工程,因生产能力提升需要,在原有厂房 15 米跨区间新增一台 16 吨吊车,需对原有吊车梁进行结构加固处理,以满足新增荷载下的承载力要求。
(二)原建筑概况
该厂房为门式框架结构工业建筑,地上 1 层,坡屋面设计,建筑屋面檐口高度为 8.35 米。建筑横向布置 2 跨,跨度分别为 15 米和 12 米,总宽度 27 米;纵向布置 13 跨,柱间间距为 6 米,总长度 78 米。基础形式为柱下钻孔桩桩基础,嵌固层取基顶。厂房于 1983 年 9 月 27 日竣工验收并投入使用,原设计配置 10 吨和 3 吨吊车各一台,经结构计算复核,原设计框架柱及基础满足新增荷载承载力要求,仅吊车梁构件需进行加固处理后方可满足使用要求。
(三)参建主体单位
建设单位:重庆海升实业有限公司
设计单位:重庆渝宏建筑规划设计有限公司
施工单位:重庆特辰建筑加固工程有限公司

二、工期情况
(一)合同工期
合同签订时间为 2023 年 5 月 17 日,合同约定开工日期为 2023 年 5 月 20 日,竣工日期为 2023 年 6 月 3 日,合同总工期为 15 个日历天,其中灌浆料浇筑完成后养护期为 7 个日历天。
(二)实际工期
项目实际开工日期为 2023 年 5 月 23 日,实际竣工日期为 2023 年 6 月 6 日,实际施工周期 14 天,申请竣工验收时间为 2023 年 6 月 10 日前。项目通过合理组织、精心施工,整体进度受控,工程按期保质完成。
(三)关键施工节点

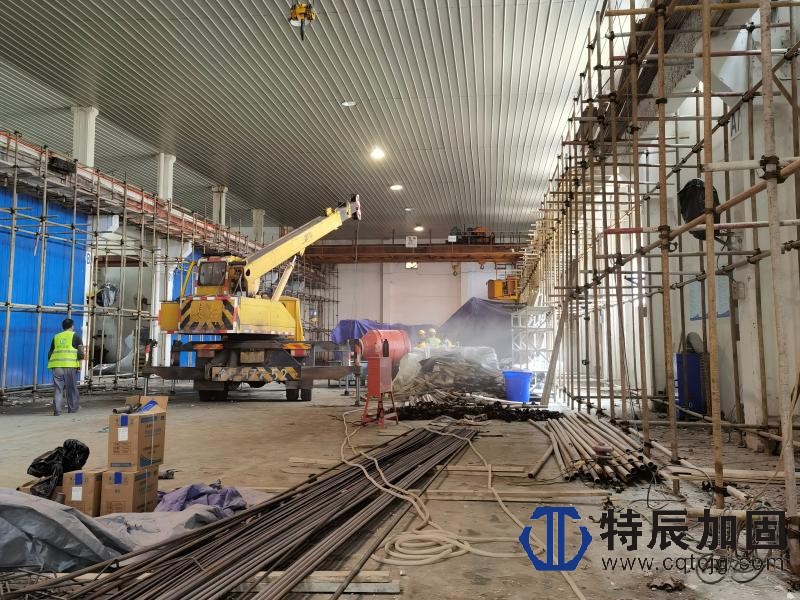

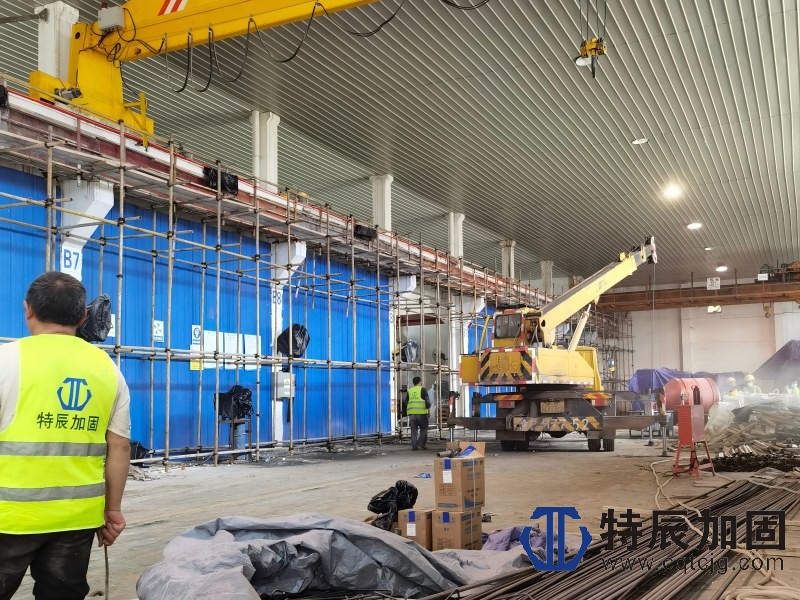

2023 年 5 月 23 日完成施工前准备工作,进场并搭设作业平台;
2023 年 5 月 24 日开展混凝土基面凿毛处理;
2023 年 5 月 27 日完成植筋及钢筋制作安装工序;
2023 年 6 月 2 日完成灌浆料浇筑及养护后模板拆除;
2023 年 6 月 6 日完成全部施工内容及涂装恢复,具备竣工验收条件。
三、工程内容及工程量
(一)加固范围
本次加固采用增大截面法,对吊车梁构件进行截面加大加固,浇筑 10 厘米厚高强灌浆料。具体加固范围包括:1-4 轴 / A 轴吊车梁共 13 根,1-4 轴 / D 轴吊车梁共 13 根,合计加固吊车梁 26 根。工程内容涵盖设计出图、基面凿毛、植筋锚固、钢筋制作安装、模板制作安装、高强灌浆料浇筑、表面涂装恢复等全部工序。
(二)主要工程材料用量
钢筋共计约 5 吨,全部采用 HRB400 级钢筋;
高强灌浆料共计约 15 吨,强度等级不低于 C35;
植筋胶共计约 300 公斤,采用 A 级改性环氧树脂结构胶;
混凝土界面剂共计约 100 公斤;
模板体系采用 18 毫米厚九夹板约 100 平方米,配套 50×100 木方约 10 立方米;
脚手架及支撑体系采用 φ48 钢管约 10 吨,配套扣件约 1000 个;
安全防护采用围挡彩钢板约 20 米,密目安全网约 100 平方米。
(三)主要施工机械设备
项目投入钢筋切断机、钢筋弯曲机、钢筋调直机各 1 台;交流电焊机、直流电焊机各 1 台;砂浆搅拌机 1 台;木工圆锯、木工平刨各 1 台;插入式振动器、平板振动器各 1 台;空压机 1 台及其他配套工具设备,满足现场施工需求。

四、施工组织及人员配置
(一)项目管理团队
施工单位组建了完整的项目管理团队,具体人员配置如下:
项目经理:刘笃刚,全面负责项目统筹管理;
技术负责人:张北泉,负责施工技术方案及质量技术管理;
施工员:张志强,负责现场施工组织及进度管控;
安全员:向巧,负责现场安全生产及文明施工管理;
质量员:吴迪,负责施工质量检查及验收工作;
材料员:刘国进,负责工程材料采购及进场管理;
资料员:雷春艳,负责工程资料收集整理及归档。
建设单位派驻现场负责人刘卫,负责现场协调及甲方管理工作。
(二)劳务人员配置
现场施工人员常态配置 8 至 12 人,施工高峰期配置 15 人,所有作业人员均经过专业培训,具备丰富的结构加固施工经验。施工人员按工序分工,涵盖凿毛工、植筋工、钢筋工、模板工、灌浆料操作工等工种,实行流水作业,确保工期目标实现。
五、施工技术方案
(一)加固工艺原理
本工程采用增大截面加固法,通过在原有吊车梁构件表面新增钢筋及高强灌浆料层,增大构件截面尺寸及配筋量,从而提高构件的抗弯、抗剪承载力及整体刚度,满足新增 16 吨吊车运行的荷载要求。加固后吊车梁承载力需满足原 10 吨吊车与新增 16 吨吊车同时运行的使用要求。
(二)主要施工工序
项目严格按照以下工艺流程组织施工:施工前准备及现场勘察→搭设钢管脚手架及作业平台→施工区域安全防护隔离→原有构件表面清理及凿毛处理→定位放线及植筋钻孔→清孔及植筋施工→钢筋制作安装及绑扎→界面剂涂刷→模板制作安装→高强灌浆料浇筑→养护及模板拆除→表面涂装恢复→现场清理及竣工验收。
(三)关键工序技术要求
1. 基面凿毛处理:采用人工凿除及角磨机打磨工艺,清除原构件表层松散混凝土,将结合面凿成方波型和锯齿状,表面凹凸差不小于 4 毫米,直至露出坚硬密实的混凝土基面及粗骨料,确保新旧混凝土结合可靠。
2. 植筋施工:采用 HRB400 级钢筋及 A 级植筋胶,钻孔前使用钢筋定位仪探测原结构钢筋位置,避免损伤原有钢筋。成孔后反复清孔确保孔内无粉尘,注胶后按顺时针方向旋转插入钢筋至设计深度,植筋胶固化前严禁扰动。植筋完成后按规范要求进行现场拉拔检测,确保锚固质量。
3. 钢筋制安:严格按照设计图纸进行钢筋下料、弯曲及绑扎,钢筋搭接长度、保护层厚度等参数满足规范要求。加固工程钢筋零星分散,损耗率约 10% 至 15%。
4. 模板工程:采用 18 毫米厚九夹板及木方支撑体系,模板安装确保截面尺寸准确、接缝严密、支撑牢固,防止灌浆料浇筑时出现漏浆及胀模现象。

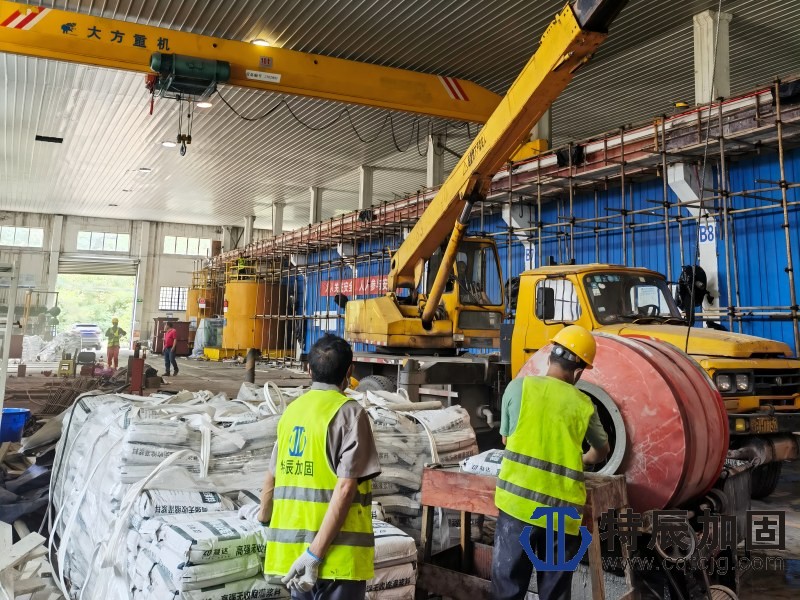

5. 灌浆料浇筑:采用水泥基高强灌浆料,强度等级比原混凝土提高一级且不低于 C35。浇筑前涂刷界面剂,确保新旧界面粘结良好。浇筑过程分层振捣,确保密实无空隙。浇筑完成后按规定进行养护,养护期不少于 7 天。
(四)编制依据
施工严格遵循国家现行规范标准,主要包括:《混凝土结构设计规范》GB50010-2010(2015 版)、《混凝土结构加固技术规范》GB50367-2013、《混凝土结构后锚固技术规程》JGJ145-2013、《建筑工程施工质量验收统一标准》GB50300-2010、《混凝土结构工程施工质量验收规范》GB50204-2015、《工程结构加固材料安全性鉴定技术规程》GB50728-2011、《建筑结构加固工程施工质量验收规范》GB50550-2010 以及设计施工图纸等。

六、工程质量情况
(一)质量目标
项目质量目标为满足国家现行施工质量验收规范要求,一次性验收合格,各检验批及分项工程合格率达到 100%。
(二)分项工程质量评定
经施工单位自检评定,各分项工程质量情况如下:
凿毛(基面处理)分项工程合格率 95%,质量等级合格;
植筋分项工程合格率 97%,质量等级合格;
钢筋制安分项工程合格率 93%,质量等级合格;
模板制安分项工程合格率 95%,质量等级合格;
浇筑灌浆料分项工程合格率 98%,质量等级合格。
单位工程平均合格率为 96%,施工单位自检评定等级为合格。
(三)材料质量控制
所有进场材料均具备出厂合格证明书及检验报告,钢筋、植筋胶、灌浆料等主要材料进场后按规范要求进行复检,各项性能指标均符合设计及规范要求。结构胶采用 A 级胶,安全性能指标符合 Ⅰ 类胶 A 级要求,严禁使用不饱和聚酯树脂和醇酸树脂类胶粘剂。
七、安全文明施工
(一)安全管理体系
项目严格执行 "安全第一、预防为主、综合治理" 的安全生产方针,建立健全安全生产责任制,配备专职安全员负责现场安全管理。安全目标为杜绝死亡事故、重伤事故及火灾事故,轻伤频率控制在 3‰以下。
(二)现场安全措施
施工区域采用高围栏进行封闭隔离,设置醒目的施工警示标志,预留安全通道及消防通道。高处作业严格执行登高作业安全规定,作业人员必须佩戴安全帽、系好安全带,实行高挂低用,并设专人安全监护,严禁单人作业。临时用电严格执行《施工现场临时用电安全技术规范》,严禁私拉乱接。动火作业履行审批手续,落实防火措施。
(三)文明施工及环保
施工过程采取防尘降噪措施,拆除及凿毛作业时洒水降尘,减少对周边环境的影响。建筑垃圾及时清理,堆放在建设单位指定地点,做到工完场清。施工人员严格遵守厂区各项管理规定,服从建设单位现场管理,文明施工。
(四)安全协议
双方于 2023 年 5 月 22 日签订安全协议,明确了各自的安全生产管理职责,对施工人员资质、特种作业管理、用电安全、动火作业、职业卫生、环境保护等方面做出了详细约定,为项目安全实施提供了制度保障。
八、工程验收及结论
本工程严格按照设计图纸、施工合同及国家现行规范标准组织施工,完成了合同约定的全部工作内容,包括 26 根吊车梁的增大截面加固及表面涂装恢复。工程资料收集齐备、整理完善,各分项工程质量检验合格,单位工程质量自检评定为合格,达到设计及规范要求,具备竣工验收条件。
项目实施过程中,施工单位克服了厂房内生产与施工交叉作业的困难,合理组织施工,优化工序衔接,在合同工期内保质保量完成了加固任务。加固后的吊车梁结构承载力满足原 10 吨吊车与新增 16 吨吊车同时运行的使用要求,为建设单位产能提升提供了可靠的结构安全保障。
已完成重庆海升实业有限公司 701 工程吊车梁加固工程的专业施工案例总结,核心信息如下:
项目基本信息
• 建设单位:重庆海升实业有限公司
• 设计单位:重庆渝宏建筑规划设计有限公司
• 施工单位:重庆特辰建筑加固工程有限公司
• 项目地点:重庆市南岸区东升街
工期情况
• 实际开工:2023 年 5 月 23 日
• 实际竣工:2023 年 6 月 6 日
• 实际工期:14 天
工程规模
• 加固吊车梁共 26 根(A 轴 13 根 + D 轴 13 根)
• 采用增大截面法,浇筑 10cm 厚高强灌浆料
• 主要工程量:钢筋约 5 吨、高强灌浆料约 15 吨、植筋胶约 300kg
• 加固后满足原 10 吨吊车与新增 16 吨吊车同时运行
质量评定
• 5 个分项工程全部合格,平均合格率 96%
• 单位工程自检评定等级:合格
