重庆渝长扩能项目长寿北跨线桥加固工程施工案例总结

重庆渝长扩能项目长寿北跨线桥加固工程施工案例总结

一、项目基本概况

本项目为重庆渝北至长寿高速公路(渝长高速公路扩能)项目长寿北跨线桥加固工程,工程地点位于重庆市长寿区。总包单位为新疆北新路桥集团股份有限公司重庆渝长扩能项目 YCTJ10 合同段项目经理部,分包单位为重庆特辰建筑加固工程有限公司,分包单位具备相应的建筑施工资质及安全生产许可条件。

项目合同工期为 54 个日历天,计划于 2020 12 14 日开工,2021 2 5 日竣工。工程质量需同时满足《公路工程技术标准》JTG B01-2014、《公路工程质量检验评定标准》TJG F80/1-2004、《混凝土结构物工程施工规范》GB50666-2011 以及重庆市公路工程质量控制强制性要求,确保一次性验收合格。

二、桥梁病害检测与成因分析

(一)桥梁结构概况

长寿北互通 K49+372 北城大道跨线桥全长 870m,桥面等宽段净宽 2×15.5m,左幅第 36 联为变宽段。上部结构采用现浇预应力连续箱梁与预应力先简支后结构连续 T 梁相结合的形式,下部结构桥墩采用景观方墩与柱式墩,钻孔灌注嵌岩桩基础,桥台采用 U 型桥台配扩大基础。本桥平面位于圆曲线、缓和曲线及直线段上,纵断面纵坡 2.9%,除第 1618 号桥墩右偏 70° 外,其余墩台均径向布置。

(二)病害检测结果

经重庆交大建设工程质量检测中心检测,左幅 29# 桥台存在多处结构性裂缝:左侧墙发现 3 条斜向裂缝,其中 1 条裂缝沿侧墙顶部向下延伸至前墙,裂缝宽度范围为 1.75~120mm,裂缝处存在明显错台和局部混凝土破损;前墙发现 6 条裂缝,包括 5 条竖向裂缝和 1 条由侧墙延伸而来的斜向裂缝,斜向裂缝表面同样存在明显错台。部分裂缝深度超过 500mm,超出检测仪器最大量程。

(三)病害成因分析

结合现场检测结果与桥台设计图纸,初步判定桥台开裂的主要原因为台背顶面长期堆积大量砂石,导致左侧侧墙及前墙局部长期承受过大的不均匀荷载,产生较大水平推力,进而引发桥台侧墙与前墙出现开裂病害。

三、加固设计方案与专家论证

本项目加固设计由重庆交通大学工程设计研究院有限公司完成,并通过专家专项论证会评审,最终确定采用 "裂缝修补 + 桥台内侧加厚加固" 的综合处理方案,同时完善桥台排水系统并建立后期观测机制。

(一)裂缝处理方案

根据裂缝宽度采用不同处理工艺:裂缝宽度小于 0.15mm 时,仅采用环氧封闭胶进行表面封闭处理,兼顾结构安全与外观美观;裂缝宽度大于 0.15mm 时,采用 HM-120M 结构胶进行压力灌缝,再用环氧封闭胶进行表面封闭。

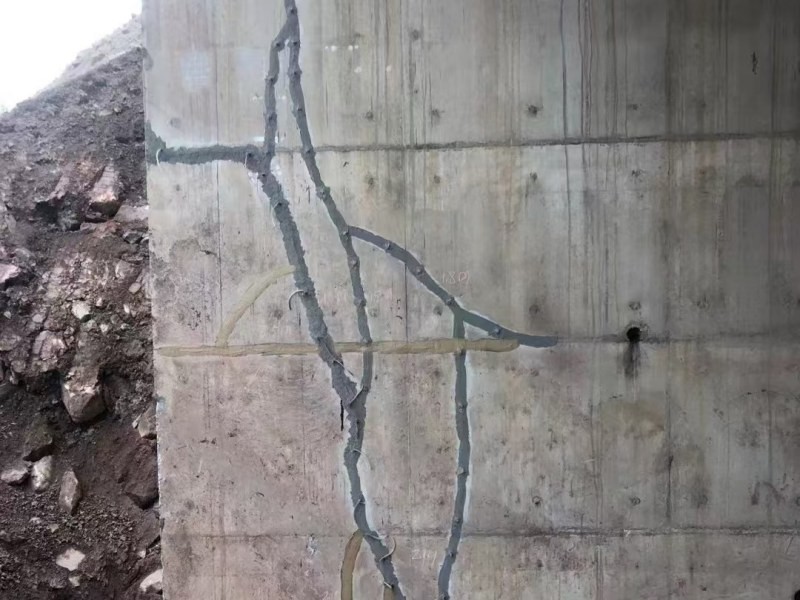

具体施工工艺流程为:按设计要求布置压浆嘴和出浆嘴高压水枪冲洗裂缝,清除松散混凝土、灰砂及油垢粘贴灌嘴并采用环氧封闭胶封闭裂缝压缩空气试压检查封闭情况,及时封闭漏气处按产品要求配制 HM-120M 结构胶并采用加压机灌缝检查灌缝效果表面采用环氧封闭胶封闭处理。

(二)桥台内侧加固方案

1. 土方工程:先开挖桥台侧墙外侧回填土至桥台基础底部 1.000m 标高处,预留足够施工操作面;加固完成后进行土方回填。

2. 界面处理:对桥台内侧墙和内前墙界面进行凿毛处理,凿毛过程中严禁破坏原结构钢筋,确保新旧混凝土结合面粘结质量。

3. 植筋与钢筋工程:在桥台内侧墙和内前墙按 600×600mm 间距植入 C12 钢筋,设置三排 C14@200 的钢筋网片,网片宽度为 1000mm,与植筋钢筋进行拉结,交接处采用绑扎连接。

4. 混凝土工程:采用 C35 细石混凝土进行浇筑,浇筑厚度为 1000mm,高度与原桥台高度一致。浇筑完成后加强界面养护,确保新增混凝土与原结构混凝土粘结牢固。

(三)其他配套措施

按原设计图纸完善桥台排水系统施工,避免积水对桥台结构造成侵蚀;加固施工完成后,加强对桥台裂缝发展情况的持续观测,如发现裂缝继续开展,及时组织参建各方现场查看并制定整改加固措施。

四、主要工程量统计

1. 土方工程:桥台侧墙外侧土方开挖量约 260 立方米,加固完成后土方回填量约 288 立方米,最终方量以现场实际开挖和回填计量为准。

2. 混凝土工程:C35 细石混凝土总用量约 141.3 立方米,主要用于桥台内侧加厚及基础加固部位。

3. 钢筋工程:新增三排 C14@200 钢筋网片总重量约 5126.307 千克,C12 植筋共计 393 根。

4. 裂缝处理工程:HM-120M 结构胶灌缝总用量约 0.8197 立方米,覆盖所有检测到的 9 条裂缝,同时配套使用环氧封闭胶进行表面封闭处理。

五、施工组织与技术管理

(一)施工组织架构

建立以项目经理为核心的项目管理团队,配备技术负责人、施工员、安全员、质量员、预算员等管理人员,组建专业施工班组,包括钻孔班组、植筋班组、钢筋班组、混凝土班组、裂缝处理班组等,明确各岗位职责分工,确保工程顺利推进。

(二)施工准备工作

1. 技术准备:组织施工人员熟悉设计图纸、施工规范及合同要求,进行图纸会审和技术交底;编制详细的施工组织设计和专项施工方案,报总包及监理单位审批。

2. 现场准备:清理施工场地,接通施工用水、用电,搭设临时办公及生活设施;按要求设置施工围挡和安全警示标志,划分施工区域与通行区域。

3. 物资设备准备:根据施工进度计划,提前采购钢筋、混凝土、结构胶等原材料,所有原材料必须具备出厂合格证和检验报告,关键材料进场后进行复检,合格后方可使用;配备钢筋切断机、弯曲机、电焊机、空压机、电锤、角磨机、压力灌浆器、水钻等施工机械设备,进场前进行调试和维护,确保设备性能良好。

(三)关键工序施工技术

1. 脚手架工程:采用 φ48×3.5mm 钢管搭设满堂脚手架,立杆间距 1.2×1.2m,步距 1.5m,沿支架四周满设竖向剪刀撑,水平剪刀撑每隔 2 步设置一道,脚手架搭设完成后经验收合格方可使用。

2. 植筋工程:采用专用 A 级植筋胶,钻孔前使用钢筋定位仪探测原结构内钢筋位置,避免破坏原有钢筋;钻孔孔径、孔深严格按设计要求控制,成孔后用压缩空气清孔,确保孔内无粉尘;注入植筋胶后,将除锈处理后的钢筋顺时针旋转插入孔底,静置固化期间不得扰动钢筋,固化后进行现场拉拔试验,合格后方可进行下道工序。

3. 混凝土工程:浇筑前对新旧混凝土结合面进行充分湿润,涂刷混凝土界面结合剂;采用商品混凝土,浇筑过程中使用插入式振动器振捣密实,确保混凝土无蜂窝、麻面、孔洞等缺陷;浇筑完成后及时覆盖保湿养护,养护时间不少于 7 天。

4. 裂缝灌缝工程:严格按设计要求布置压浆嘴,封缝胶固化后进行试压,确保无漏气现象;灌缝顺序按由宽到细、竖直缝由下到上的原则进行,灌缝压力控制在规定范围内,待浆液初凝后拔除压浆嘴。

六、合同关键条款与履约管理

(一)工期管理

合同约定总工期 54 天,因总包人未按约定提供图纸、开工条件、设备设施或支付工程款,以及非分包人原因的工程变更、不可抗力等因素导致工期延误的,经总包人确认后工期相应顺延。因分包人自身原因造成工期延误的,每延误一日承担相应违约责任,延误超过 15 日的,总包人有权解除合同,分包人需承担由此造成的全部损失。

(二)质量管理

分包人对分包工程质量承担全部责任,工程质量必须达到合同约定的标准。如因分包人原因导致工程质量不合格,分包人需无偿进行修复或返工,因此造成工期延误的,承担相应违约责任;修复或返工后仍达不到约定质量标准的,总包人有权解除合同,分包人需赔偿总包人全部损失。

(三)工程款支付

待桥台加固工程全部完工,经监理单位及总承包部现场验收合格后进行结算,工程量以现场实际验收为准。工程交工验收合格后,按合同约定比例支付工程进度款;剩余部分分别作为工程质保金和农民工工资保证金,按合同约定条件无息返还。分包人需按要求提供合法有效的增值税专用发票,未提供发票的,总包人有权拒绝付款。

(四)质量保修

工程保修期自竣工交付之日起 2 年。保修期内,如发生质量问题,紧急事故分包人需在接到通知后 2 小时内到达现场抢修,一般问题需在 10 日内完成维修。如分包人未按约定时间维修,总包人可自行或委托第三方进行维修,所发生的费用从质保金中扣除,不足部分另行追偿。

(五)违约责任

合同明确了双方违约责任,总包人无故不支付工程款的,承担相应违约责任;分包人存在转包、再分包工程,与发包人或工程师直接发生工作联系,未按约定工期竣工,工程质量不合格等违约行为的,需支付违约金并赔偿总包人全部损失,包括直接损失、间接损失、诉讼费、律师费等。

七、质量安全与文明施工管理

(一)质量管理

建立健全质量保证体系,实行 "三检制"(自检、互检、交接检)制度,上道工序不合格不得进入下道工序施工。加强施工过程质量控制,对植筋、灌缝、混凝土浇筑等关键工序设置质量控制点,安排专人旁站监督;做好隐蔽工程验收记录,隐蔽工程需经总包及监理单位验收合格后方可隐蔽。定期开展质量检查活动,对发现的质量问题及时整改,确保工程质量符合要求。

(二)安全管理

坚持 "安全第一、预防为主、综合治理" 的安全生产方针,建立安全生产责任制,配备专职安全员。加强施工人员安全教育培训,所有施工人员必须持证上岗,特殊工种作业人员需取得相应资格证书。施工现场设置明显的安全警示标志,搭设安全防护设施,为施工人员配备合格的劳动防护用品。加强施工现场用电、用火管理,严格执行动火审批制度;定期对施工机械设备进行安全检查,及时消除安全隐患。制定安全生产应急预案,如发生安全事故,立即启动应急预案,组织抢救并按规定上报。

(三)文明施工与环境保护

施工现场实行封闭管理,保持场地整洁,材料堆放整齐,施工垃圾及时清运。采取有效措施控制施工噪声和粉尘污染,合理安排施工时间,避免夜间施工扰民;施工废水经处理后达标排放,严禁随意倾倒施工废料和生活垃圾。加强施工现场消防管理,配备足够的消防器材,确保消防安全。

八、项目总结与经验启示

本项目通过科学的病害检测分析、合理的加固设计方案以及严格的施工管理,顺利完成了长寿北跨线桥左幅 29# 桥台裂缝加固任务,有效消除了桥台结构安全隐患,保障了高速公路的安全运营。项目实施过程中积累了以下经验:

1. 病害检测是加固工程的基础,必须全面、细致地查明病害的分布、规模及成因,为设计方案提供准确可靠的依据。

2. 加固设计应结合工程实际情况,采用成熟、可靠的技术方案,兼顾加固效果、施工难度和经济性,确保方案的可行性和合理性。

3. 施工过程中需严格控制各工序质量,重点加强新旧混凝土结合面处理、植筋锚固质量、裂缝灌缝效果等关键环节的管控,确保加固工程达到预期效果。

4. 加强与总包、监理、设计等参建单位的沟通协调,及时解决施工中遇到的技术问题和管理问题,保证工程顺利推进。

5. 高度重视安全生产和文明施工,建立健全各项管理制度,落实安全责任,避免发生安全事故和环境污染事件。

同时,本项目也存在一些可改进之处,如在施工进度控制方面,可进一步优化施工组织设计,合理安排各工序衔接,提高施工效率;在材料管理方面,可加强材料进场计划管理,避免材料积压或短缺,降低工程成本。这些经验和教训将为今后类似桥梁加固工程的施工提供有益的参考。
