——天花板上一道缝,往上往下都是事:住宅楼板缺陷怎么判断、怎么修、修完怎么验
天花板上一道细缝,起初谁都不当回事。过一阵,缝边发白、涂料起皮,伸手一摸是潮的。再往后,缝边鼓起一个小包,抠开,里面是锈成褐色的钢筋。
重庆九龙坡华宇锦绣花城三期的这处住宅,就是照这个顺序走过来的。2026 年 10 月 12 日进场,10 月 20 日收工,涉及上下相邻三层对应板跨的梁板缺陷修复加固做完,现场清完,人已经住回去了。
这篇不写成工程通报。楼板裂缝这件事,住在里面的人、管这栋楼的物业、给业主装修的工长,问的其实不是同一个问题。下面按这三种人分开说。

一、住在里面的人,先看这三件事
天花板有缝,绝大多数人的本能反应是拍照发业主群,然后等一个"应该没事吧"。这个判断可以自己先做一半,看三个地方。
缝边有没有锈色或黄褐色渗痕。 有,说明水已经进去了,钢筋正在锈。锈的体积比钢大,会把外面那层薄薄的保护层顶开——业主看到的就是"缝边鼓包、一抠掉块"。到这一步,问题不再是裂缝本身,而是钢筋在持续劣化。
缝是不是斜的、从板角往两边放射。 顺着板跨方向的直线缝,多为收缩和温度引起;从板角斜着切出去的缝,往往跟受力有关。后者要找人看,别自己拿腻子盖。
楼下对应位置是不是也有。 这一条容易被漏掉。楼板厚度通常一百多毫米,一条能看见的缝,大多数是贯通板厚的。也就是说,你在天花板上看到的那条缝,在楼上那户的地面上,同一个位置多半也有一条。只看自己家天花板,等于只看了一半。
可以自己再补两个土办法:跨缝贴一条薄纸带或石膏饼,隔一个月看有没有断,断了说明缝还在动;用指关节敲缝两侧,声音发空的地方是空鼓,那里通常已经有水。
反过来说,有几类可以暂时不动:只在抹灰层、宽度跟头发丝差不多、走向和板缝平行、几个月看不出变化的。这类先观察,不急着动刀。
一句实话:肉眼能判断的只有"要不要找人",判断不了"还能不能住"。要定论得做检测,检测报告比任何人的口头判断都管用。
二、管这栋楼的人,难的是范围怎么划
这类活常见的结局,不是修不好,是修一半。
原因很实在:缝在几户人家之间来回穿。中间户修了天花板,楼上那户的地面不动,水照样从上面渗下来;楼下那户不修,潮气又从另一面往上走。可现实里,三户人的时间凑不到一起,钱谁出谈不拢,物业只能协调、不能强制。于是拖到某一户自己找人把看得见的那一面刮了腻子,事情看起来就"解决"了。
这次能一次做完,靠的不是说服,是把范围提前变成一张图。开工前把各户能观察到的裂缝逐条编号、标注在平面图上,上下对应关系标清楚,双方现场逐条确认,这张图作为合同附件固定下来,施工时不得删减点位。
范围一旦落在纸上,"修到哪算完"就不再靠嘴说。这一点对物业尤其有用:先把图做出来,再谈责任和分摊,比一上来就谈钱有效得多。
三、装修和验房的人,什么时候别急着刮腻子
装修队遇到天花板裂缝,标准动作是贴网格布、刮腻子、刷漆。三个月后又裂,因为缝还在动、水还在进,腻子只是把症状盖住了。
给一个可以照着走的判断顺序:先看有没有渗(潮、锈、泛碱),再看缝宽有没有随时间变化,再看楼上同位置有没有对应的缝。三项里有一项成立,就先别封,先找结构的人看。
还有一处常被混淆:灌缝和贴碳纤维不是二选一,是两件事。灌缝管的是把通道堵死、把断开的截面重新粘成整体;碳纤维管的是板底受拉区抗弯余量不够。只灌不贴,承载力没补上;只贴不灌,缝里是空的,布贴在两块已经断开的板表面,空鼓迟早从这里开始。
验房和看二手房的,也可以从板底读出信息:出现规则的网格状新贴布,说明这处修过;布边有没有翘起、敲上去有没有空响,能看出施工质量;梁侧如果有一道窄条压着布端,那是端部压条,做了这一道的,通常工序比较规矩。
四、这次现场是怎么做的
进场先做的不是贴布,是把板底磨一遍。磨掉浮浆、模板残留和油污,磨到露出坚实的混凝土面。打磨机接工业吸尘器,边磨边收尘——户内作业,这一条没有商量余地。

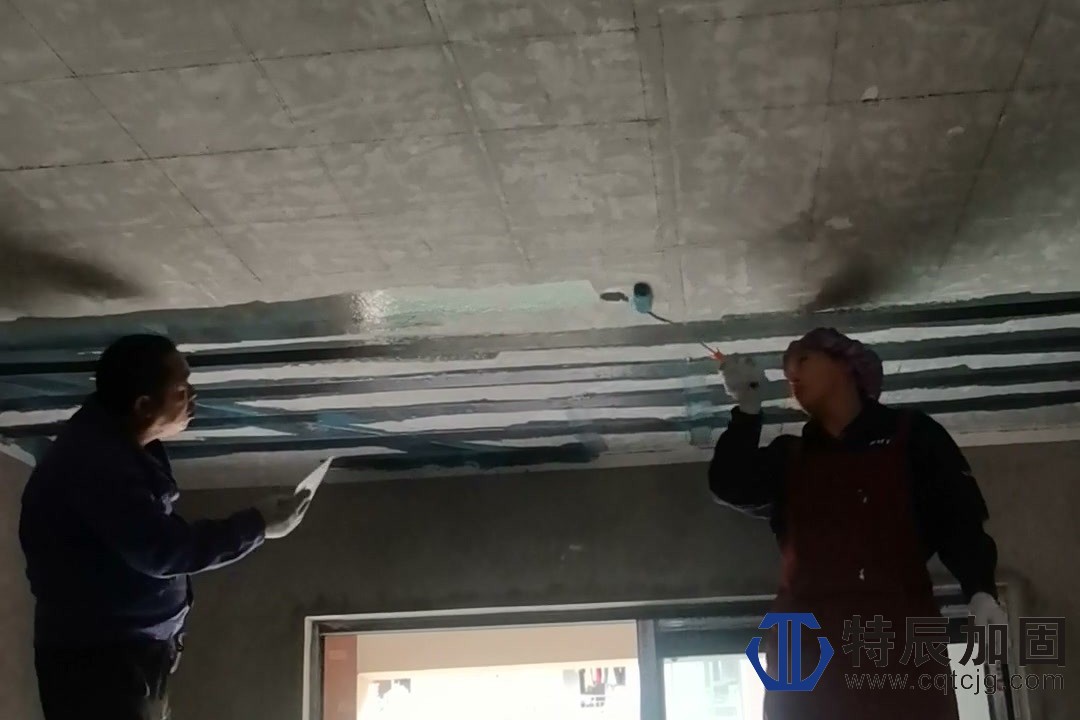

接着处理缝。沿缝连续贴封缝胶,做成一条封闭带,按缝长留注胶嘴,用压力把低黏度的裂缝胶灌进去,灌到相邻的注胶嘴出胶为止。固化后铲平。现场照片里板底那条蓝绿色的带子,就是这道工序留下的痕迹。
然后才是贴布。刷浸渍胶,铺 100 毫米宽的碳纤维布,用滚筒沿纤维方向反复滚压,把气泡赶出去、让胶充分浸润。客厅顶板横竖两个方向都贴,间距 300 毫米,形成网格;其余零星裂缝只沿垂直于缝的方向贴一条,两端各伸出 200 到 1000 毫米。
布的两端各加一道压条,这一步容易被省。碳布受拉时端头是应力集中的位置,没有压条约束,端头先翘,翘了就往中间剥,剥到一定程度整条布就失效了。压条不增加多少工作量,但它决定这条布能不能撑到设计年限。
那处露筋的部位单独处理:疏松、粉化的混凝土全部剔掉,剔到密实基面;钢筋用机械打磨到见金属本色,刷阻锈剂;再用高强环氧砂浆分层补回去,恢复保护层厚度。这里怕的是"没剔干净"——只要还留一层粉化混凝土,新补的砂浆就粘在松散层上,看着补好了,实际是浮在上面。
完工后是可以目视检查的:板底网格连续、胶体饱满、布面平整、间距均匀,边缘与梁交接处收边完整,没有空鼓和翘边;剔凿过的墙面已用砂浆修复、与原有抹灰顺接;室内清空,地面没有渣土。
五、人还住在里面,这几天怎么过
这部分是业主问得多的,说细一点。
家具集中到房间中间,整体覆膜;门窗贴保护膜;地面铺垫。材料按当天用量分批运进去,不在室内堆料——住宅户内没有堆场,堆多了既挡路也受潮。上下几户的进场时间要一起排,还要过物业这一关:作业时段、电梯使用、垃圾清运路线,都得提前说好。
七个工作日做完三户,靠的不是赶工,是把准备工作做在前面:裂缝点位开工前就定死,材料一次进场到位,工序之间不错位等料。
工序上也做了错开:打磨和贴布分时段,胶没固化的时候不干扬尘的活,免得未固化的胶面粘上灰。每天收工前清渣装袋。
也说句实话:这几天家里确实不太方便。灰尘能控制住,但做不到零;挪家具、避让作业面,都得配合。能提前说清楚的,比事后解释有用。
六、修完怎么验,坏了谁管
质量按三个现行规范控制:《建筑结构加固工程施工质量验收规范》GB50550-2010、《混凝土结构加固设计规范》GB50367-2013、《工程结构加固材料安全性鉴定技术规范》GB50728-2011。
材料环节有三道关:进场提供出厂合格证和符合 GB50728-2011 的材料安全性鉴定报告;品牌、型号、规格须与约定一致,不一致退场更换;留存外包装和产品批号,供后续比对。业主方还可以现场见证抽样送检。
实体质量可以验。加固完成后可委托具备 CMA 资质的第三方机构做碳纤维正拉粘结强度检测——这是能证明"布真的粘住了"的实体手段,比看照片可靠。
质保期两年,自验收合格之日起算。期内出现碳纤维空鼓、脱胶、加固部位裂缝复发、钢筋返锈爆筋,属施工工艺或材料质量原因的,无偿返场修复,材料与人工都由施工方承担。
过程留痕也做了安排:剔凿、除锈、注胶、贴布、爆筋修复各工序拍照录像。加固活的特点是做完就被饰面盖住,事后想核查,能翻的只有这些影像。
七、这种活我们为什么接
金额不大,协调麻烦,做完还被腻子盖住,看不出效果。从生意的角度,这不是一类讨巧的活。
愿意接,是因为它考验判断。范围划错,后面做得再漂亮也是白做;工序顺序做反,一年后返工;该劝人先做检测的时候没劝,后面扯皮的都是自己。这类活没有可以糊弄的地方,做完之后板底什么样,同行一看就知道。
重庆特辰建筑加固工程有限公司 2019 年成立,只做加固改造这一件事,不做总包。持有特种工程(结构补强)专业承包资质和建筑施工安全生产许可证,业务集中在结构加固改造、混凝土缺陷修复、渗漏治理三条线。
我们的习惯是:能修的给修法,该检测的先劝你检测。楼板裂缝里,很多确实不用大动;但也有一部分,拖着比修贵。
本文所述工程已按核定方案施工完毕并完成现场清理,具体做法与工程量以现场实际情况及核定方案为准。
