2021 年 5 月,重庆渝北到长寿的高速公路扩能项目进入通车倒计时。

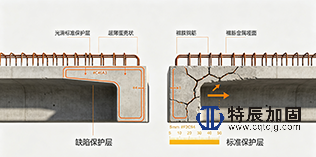

按照规范流程,通车前需要对全线桥梁做一次全面的"体检"——由第三方检测机构逐桥逐跨排查混凝土质量缺陷。检测报告出来后,所有人都倒吸了一口气:10 余座桥梁上,露筋、蜂窝麻面、裂缝、混凝土破坏脱落、横隔板破损、支座垫石破坏……大大小小的"病灶"密密麻麻,最触目惊心的一处——肖家坡大桥 2 号墩盖梁,钢筋保护层厚度实测仅 5 到 19 毫米,而设计值通常是 30 到 50 毫米。这意味着钢筋表层的混凝土薄得像一层鸡蛋壳,水分和腐蚀介质随时可能穿透,诱发钢筋锈蚀膨胀,最终导致盖梁承载力下降。

更要命的是,隔壁标段的回龙寺隧道也检出了 7 处衬砌空洞。
全部处置工作必须在大约 20 天内完成。且不能因为赶工期出一丁点质量或安全问题——这是高速公路通车前的最后一道工序,零容错。
承担这项施工任务的,是重庆特辰建筑加固。
裂缝修补,为什么传统的"开槽灌胶"已经不够用了?
先说裂缝。
国内最常见的桥梁裂缝处治办法是:沿裂缝开 V 形槽 → 用环氧胶泥封闭表面 → 埋入灌浆嘴 → 注浆泵高压把胶"打"进去。这套流程听起来没毛病,但仔细推敲问题很大:
第一,开 V 形槽本身是对原结构的二次伤害。 本来只是一条细缝,硬被切出了一条几毫米宽的沟,切除的是原本还可以工作的混凝土。
第二,高压灌注是"灌得进大缝、灌不满细缝"。 在高压下,浆液永远优先流向阻力最小的方向——宽缝段灌满了,但窄缝末端的毛细通道还没进去。等到压力一卸,宽缝段的胶已经固化堵住了路,细缝永远灌不满。
第三,最要命的是收缩。 很多环氧灌缝胶含溶剂,固化过程伴随体积收缩,灌进去 100%,干了只剩 95%,裂缝里又留下了一道微缝——等于白干。
本项目采用的做法叫壁可法(BICS),来自日本,在国内桥梁裂缝处治中还远未普及。它的核心技术逻辑一句话就能说清:不是把胶"挤"进去,而是让胶自己"渗"进去。
流程是这样的:裂缝两侧约 5 厘米范围的混凝土打磨干净 → 沿裂缝每隔一段粘贴一个注入座(橡胶材质的小嘴) → 用环氧胶泥把裂缝表面封闭(留出注入座口) → 注入 0.4 兆帕无油空气、涂肥皂水检测密封性 → 确认不漏气后,用专用灌注器通过橡胶套管向注入座灌入结构胶。
关键在这里:灌注器内部的橡胶管在装填胶液后被撑开,产生约 3kg/cm² 的恒定回缩压力。这个压力不大,但贵在"恒久"——它能持续 30 分钟以上,让胶液在低压下缓慢、均匀地向裂缝的每一道毛细分支渗透,直至抵达宽度仅 0.02 毫米的裂缝最末端。
做个对比,一张普通 A4 纸的厚度大约是 0.1 毫米——壁可法的灌注精度比纸张厚度还细 5 倍。而传统高压灌缝的实用精度天花板,基本上就是 0.1 毫米。
这就是"以时间换空间":不是更快更强,而是更慢更透。
项目选用的灌注胶也大有讲究:粘度约 500 毫帕·秒(足够稀才能流得远)、无溶剂(不收缩)、抗压屈服强度 ≥50 兆帕、粘结抗拉强度大于 10 兆帕。低粘度保证渗透力,高强度保证结构力——这是一个匹配得非常精准的"工艺 × 材料"组合。
露筋和混凝土脱落,为什么不能直接"抹上就完事"?
如果说裂缝拼的是"精",那修补混凝土破损拼的就是"全"——不能跳过任何一个步骤。
最典型的质量陷阱是:看到梁底露筋了,工人直接拌一桶砂浆糊上去。表面看起来平了,实则是"粉饰太平"。钢筋上的锈没有除,3 到 5 年后锈蚀继续膨胀,新糊上去的砂浆层又会胀裂脱落——修了等于没修。
本项目中的做法是三层递进:
第一层,阻锈。 钢刷把钢筋表面浮锈清理至露出光洁金属面,然后用多功能渗透性阻锈剂滚刷涂层。阻锈剂渗透进钢筋表面,形成化学保护膜,阻断电化学腐蚀回路。材料标准满足 GB 50367-2013《混凝土结构加固设计规范》的相关要求。
第二层,界面结合。 把破损区域周围的混凝土表面用电镐凿毛(凹凸差不低于 4 毫米),高速射水清除松散层,吹风机吹净浮灰,丙酮擦拭去油,最后涂刷界面结合剂——并且明确要求"随涂随浇",即涂完界面剂马上浇筑修补材料,不能等它干了再浇。这个细节非常讲究:界面结合剂在半干状态下粘结力最强,一旦完全干燥形成硬膜,反而成了新旧混凝土之间的隔离层。
第三层,修补。 用环氧砂浆或聚合物砂浆摊铺,从低处向高处依次施工(防止砂浆在斜面上滑移),面积超过 10 平方米时分段分块跳仓施工(避免连续大面积摊铺引起集中收缩开裂)。环氧砂浆双组份随拌随用,30 到 40 分钟内必须用完——超时后粘度上升、流动性下降,无法充分填充凹凸面。
这三层做完,才算真正把一处露筋或破损"治好了",而不只是"遮住了"。
隧道衬砌空洞注浆——看不见的地方更要精准
如果说桥梁裂缝和露筋是"明面上的病",那回龙寺隧道的 7 处衬砌空洞就是"肚子里暗伤"。
衬砌背后的空洞是怎么来的?隧道施工时,混凝土浇筑不密实,或者初期支护与二衬之间脱空,就会形成空洞。空洞不处理,隧道运营后可能因围岩压力导致衬砌局部受力集中,严重时引发开裂甚至坍塌。
注浆填补空洞,难点在于"看不见"。浆液打进空洞后怎么确认它灌满了?靠压力。注浆压力达到 2.5 到 10 兆帕、且不再进浆时,说明空洞内部已被浆液填满、形成了抗压阻力。但这里有个极其容易被忽视的操作细节——停机前必须先关闭孔口闸阀,确认孔内无反浆再拆阀。 这个顺序反过来(先停机再关阀),注浆管路失压,已经灌进去的浆液会在大气压差下倒流出来——前功尽弃。
注浆方案还做了两个关键设计:一是钻孔倾斜 3 度、深度 40 到 70 厘米(斜孔比垂直孔的注浆影响半径更大,可以减少钻孔数量);二是注浆顺序"先两端后中间"(先封住空洞边界,中间注浆时才形成封闭腔体、建立有效压力)。
20 天、10 余座桥、40 个人——怎么做到的?
三个调度决策撑起了整个项目的时间骨架:
决策一:排水安装 + 缺陷整治一个循环。 桥梁检测车是核心资源,一天台班费不低。传统做法是先装排水管、后做缺陷整治,需要两次高空上桥。项目团队将两个工序合并——检测车一次就位,该跨段的泄水管安装和裂缝/露筋/蜂窝处治同步完成,设备利用率提升了约 30%。
决策二:跨线桥专项施工。 部分桥梁跨越渝碚高速等通车线路,不可能全天占道施工。项目团队采取"只做跨线桥跨、非跨线桥跨后续补"的策略,在用最短的交通管制窗口内完成了最关键的跨线施工作业。
决策三:设备适度冗余。 方案明确要求"关键设备留有备份"——高速公路高空作业,设备一旦故障就是全线停工。备份一份的成本,远低于停工一天对整个通车节点的冲击。
给业主和工程方:这个案例的几条实用启示
如果你家房子出现了裂缝,或者你负责的项目遇到了类似问题,这个案例至少可以给你三条务实参考:
第一,裂缝修补,方法比材料更重要。 不是买最贵的胶就能修好裂缝。壁可法之所以有效,根源在于工艺逻辑——低压、恒压、长时间渗透——而不是胶的牌子。选择施工方时,问一句"你们用什么方法灌缝",比问"用什么牌子的胶"更能判断专业性。
第二,别信"抹平就行"。 混凝土病害处治的关键往往不在表面上那层修补材料,而在看不见的前处理——钢筋除锈阻锈、界面凿毛清洁、结合剂涂刷时机。跳过了前处理,再好的修补材料也撑不过五年。
第三,工期不是靠加人压缩出来的。 YCTJ6 项目的 20 天奇迹,本质上是三个组织方法(合并循环、差异化施工、设备备份)的叠加效应,而不是靠堆人。工程管理的上限,决定了施工效率的上限。
